抢修特辑丨锦泰电力源城项目部百人会战,12小时完成3线7变26杆2634米线路大修!
来源: 发布时间:2017/7/28 浏览次数:1276

7月26日,锦泰电力集团源城项目部承建施工的源城区南郊所10kV农夫等中压架空线路大修工程(以下简称榄坝支线大修工程)当天竣工,并于晚上20:30分全线送电。

设立现场临时指挥部

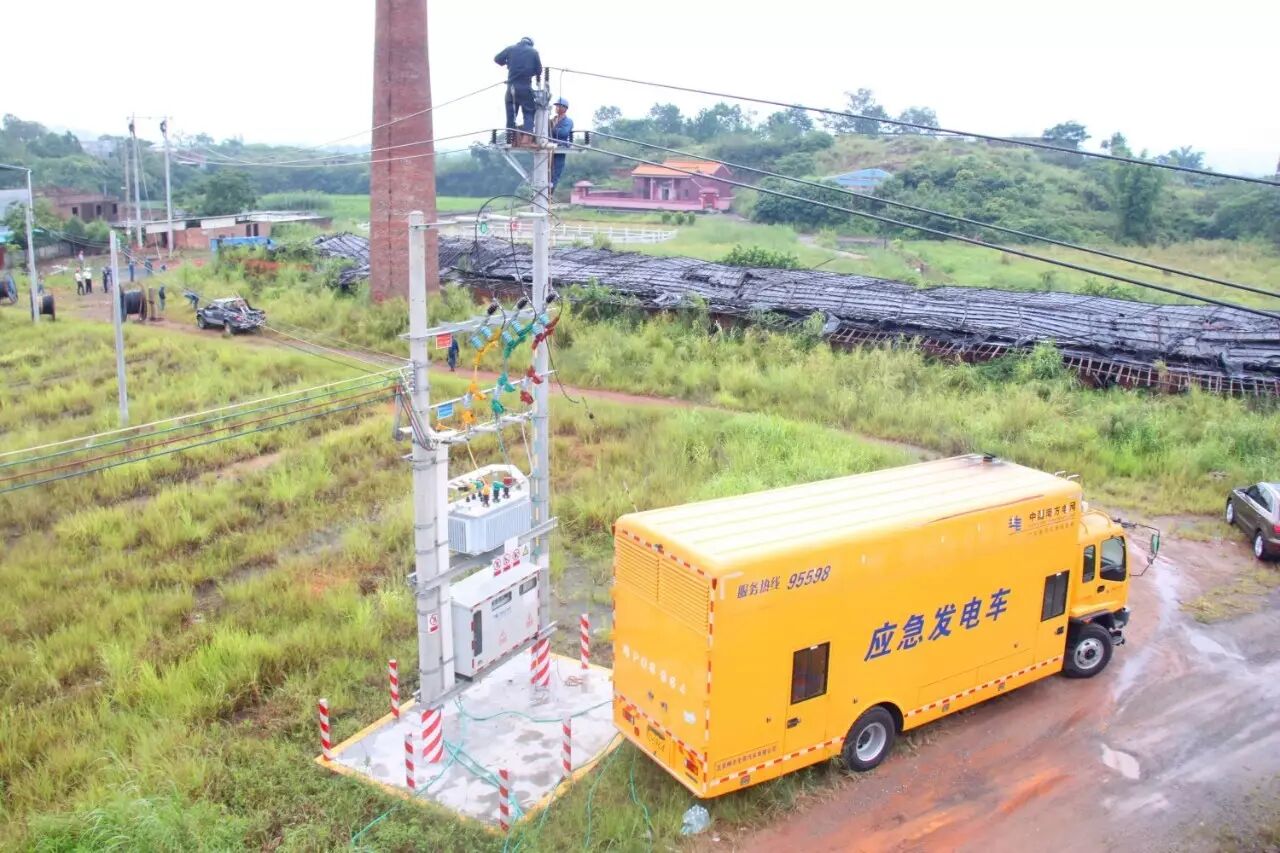

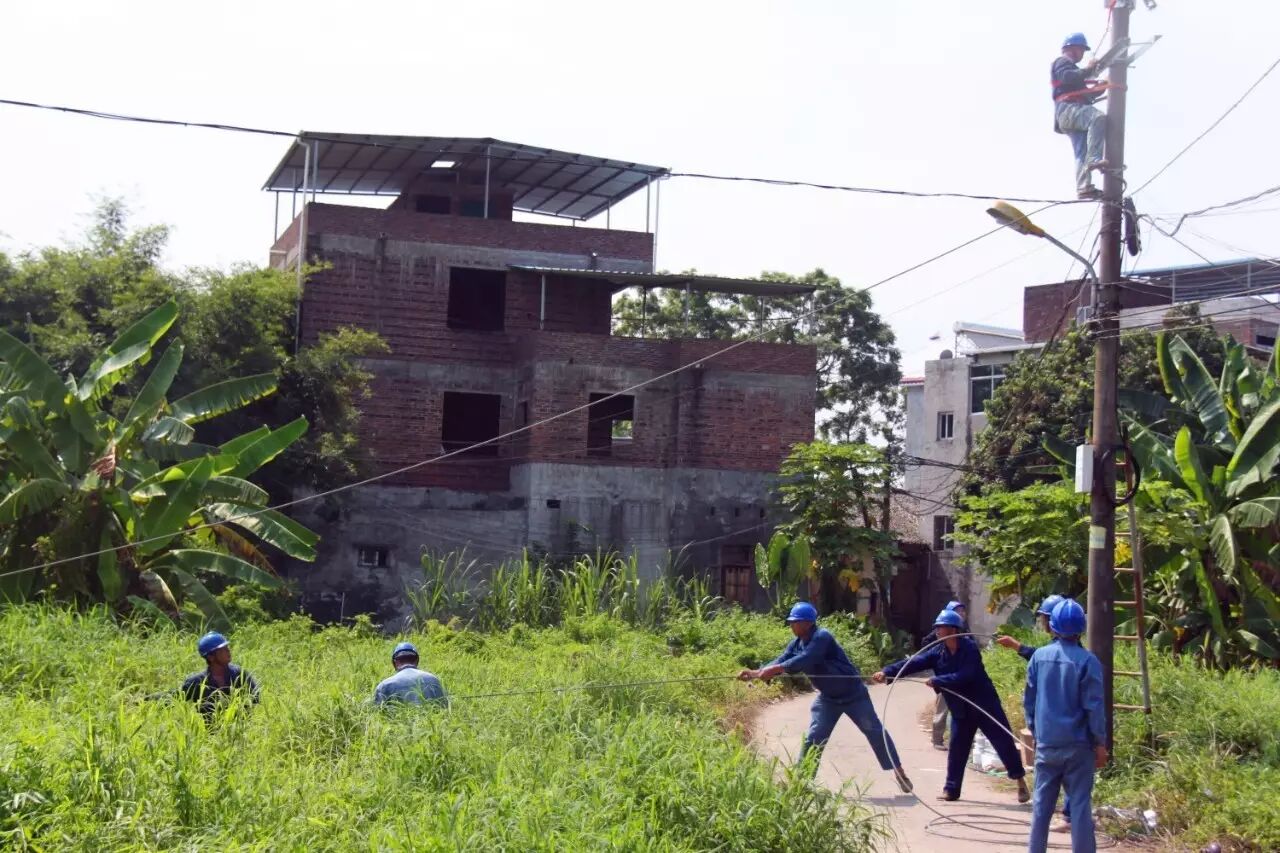

傍晚雨后榄坝砖厂专变施工现场

  榄坝支线大修项目影响范围比较大,源城供电局十分重视,源城供电局黄文中局长等领导亲临现场指挥工作,河源电视台也派出摄制组采访报道。

黄文中局长雨中指挥工作

黄文中局长指示要求做好送电后的安全工作

电视台在指挥部采访抢修的工作人员

  源城区10kV农夫等中压架空线路大修工程的线路范围是河源市的重要工业区域,线路更换施工要求明确,必须最大限度保障沿线居民正常生产生活,工程抢修需一天内完成,停电作业只有12个小时。

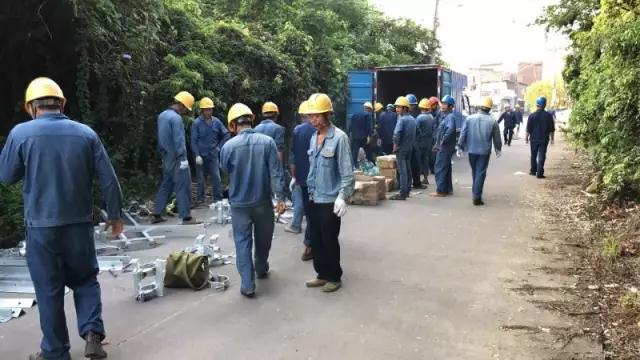

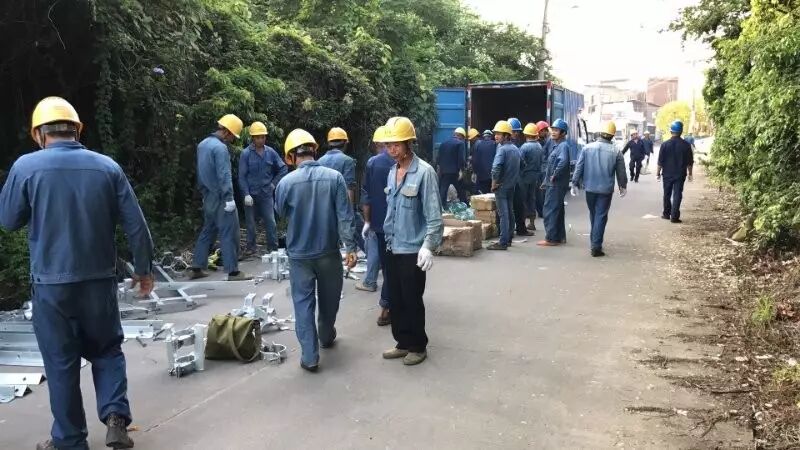

早上7:30左右,施工人员有序领取施工材料及器具

全面开始进入施工抢修

工程量:3线7变26杆2634米!

110kV明珠站10kV风光北线702榄坝支线#1杆至26#1塔原有裸体线更换成绝缘导线JKLGYJ-3*185mm□架空线长2428米(更换杆上金具26套),JKLGYJ-3*70mm□架空线长206米(更换杆上金具5套);安装防倒供电装置4套(绝缘导线首末两端安装及分支处);过电压保护装置8套,避雷器8套。

线路范围内有7个台变,分别是:四方围公变、四方围2#公用台变、榄坝砖厂专变、鸭麻塘#2公用台变、亚麻塘公用箱变、埔前塘公变、七星光公变。

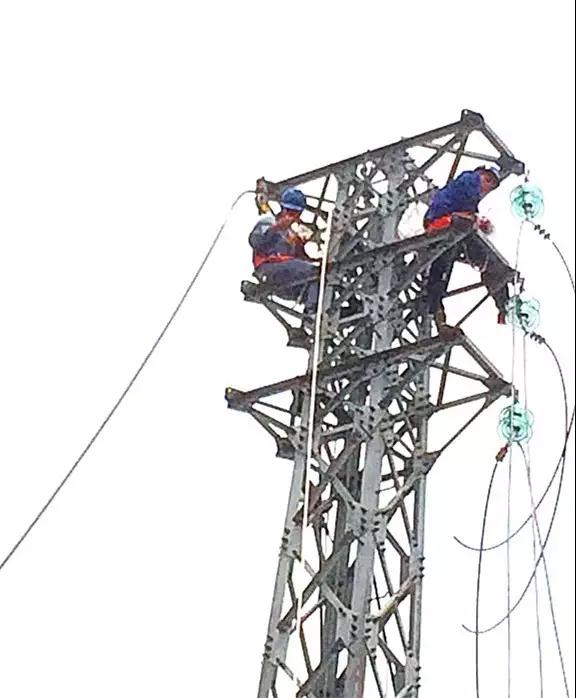

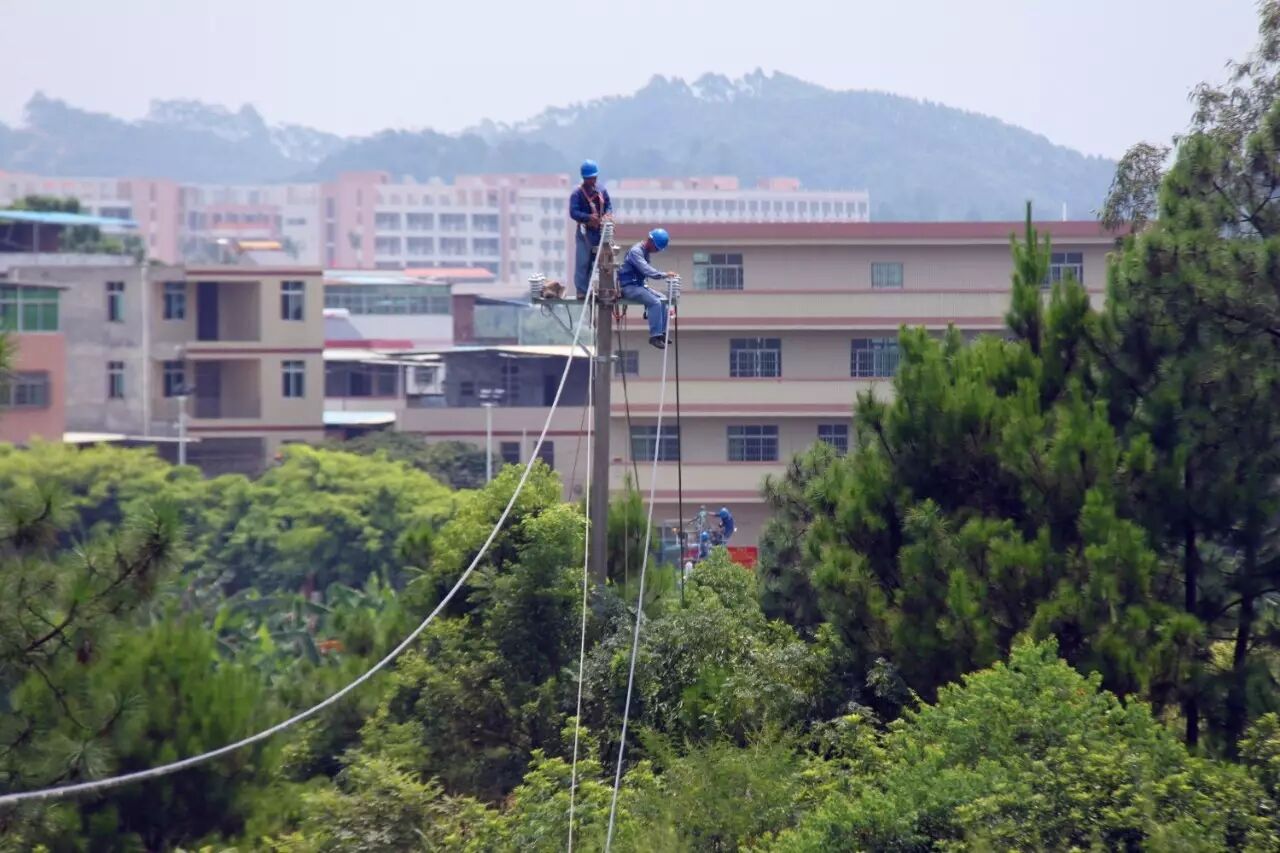

抢修任务紧迫,每杆都有数人在施工

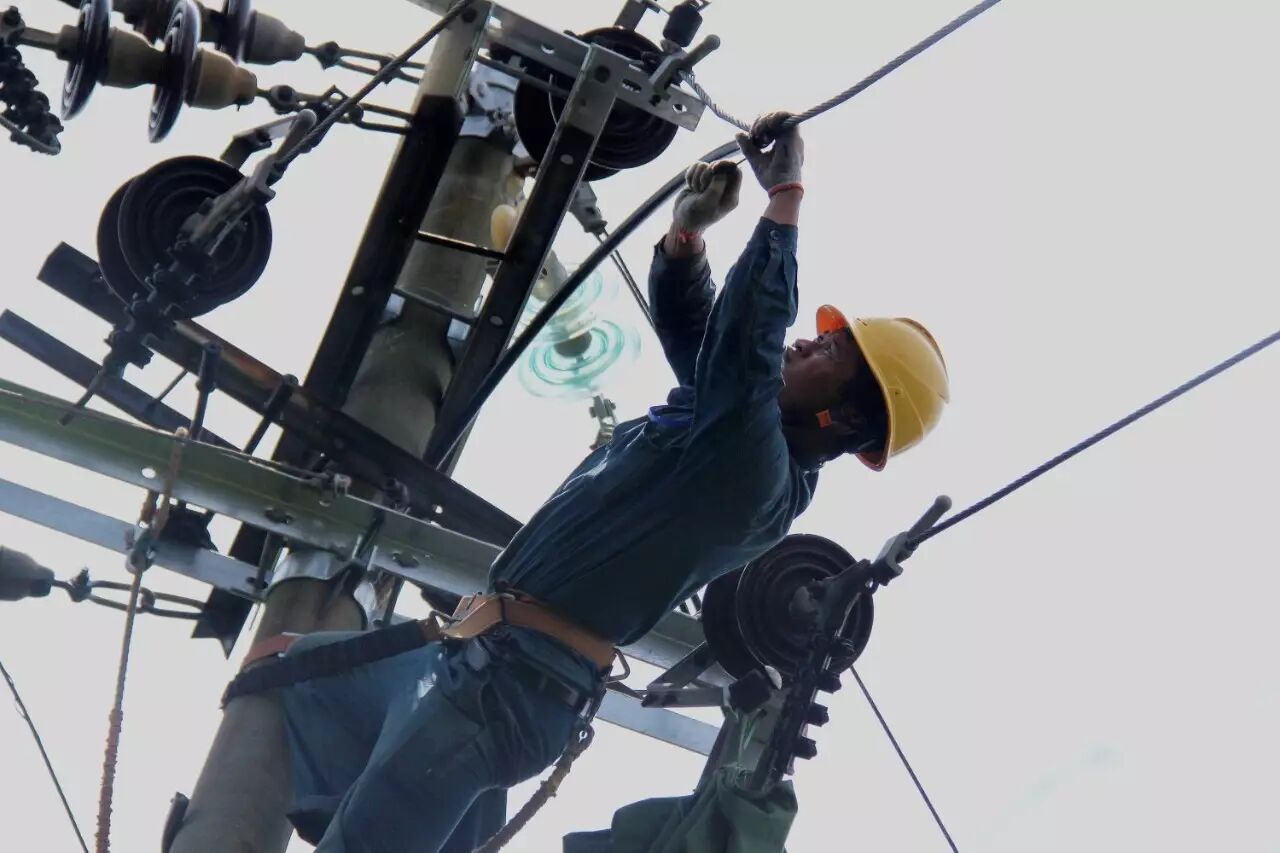

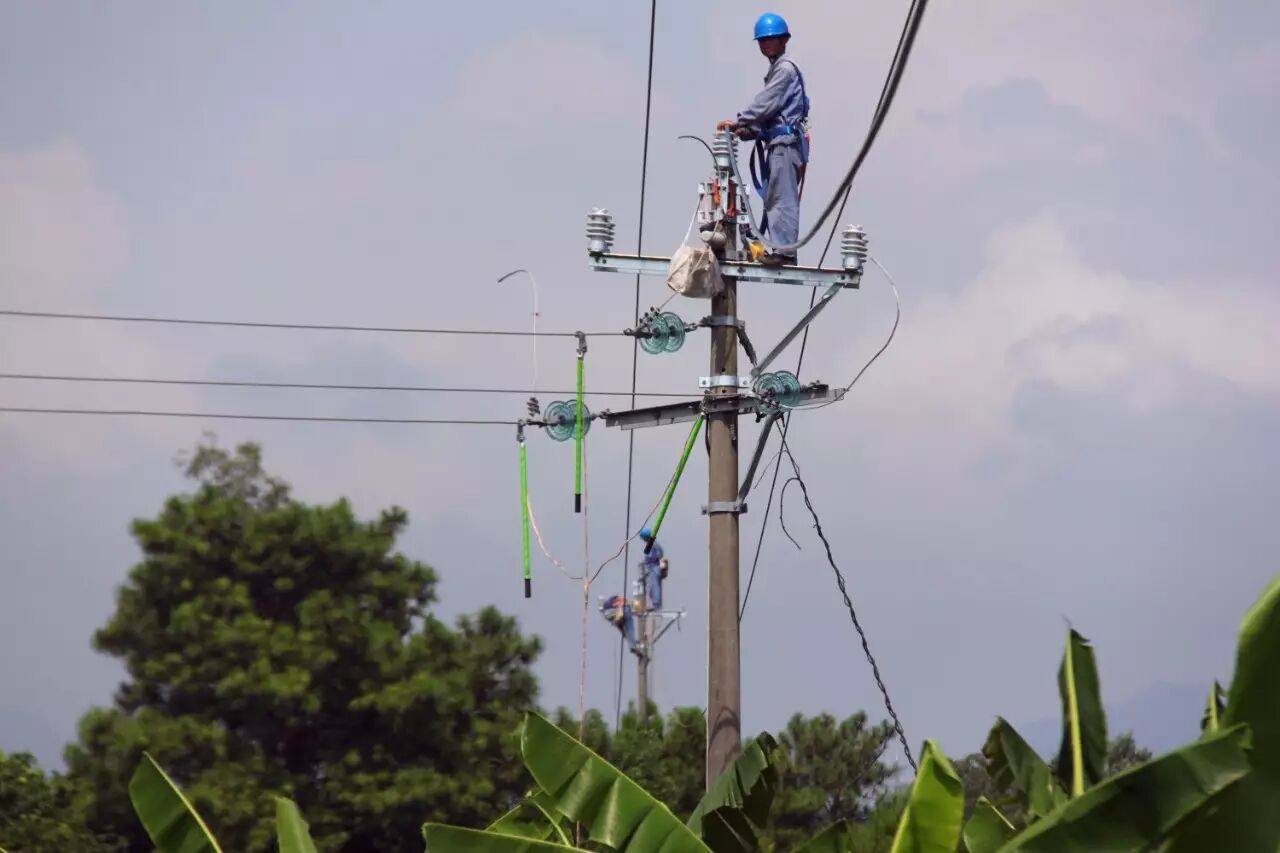

杆上的工作人员

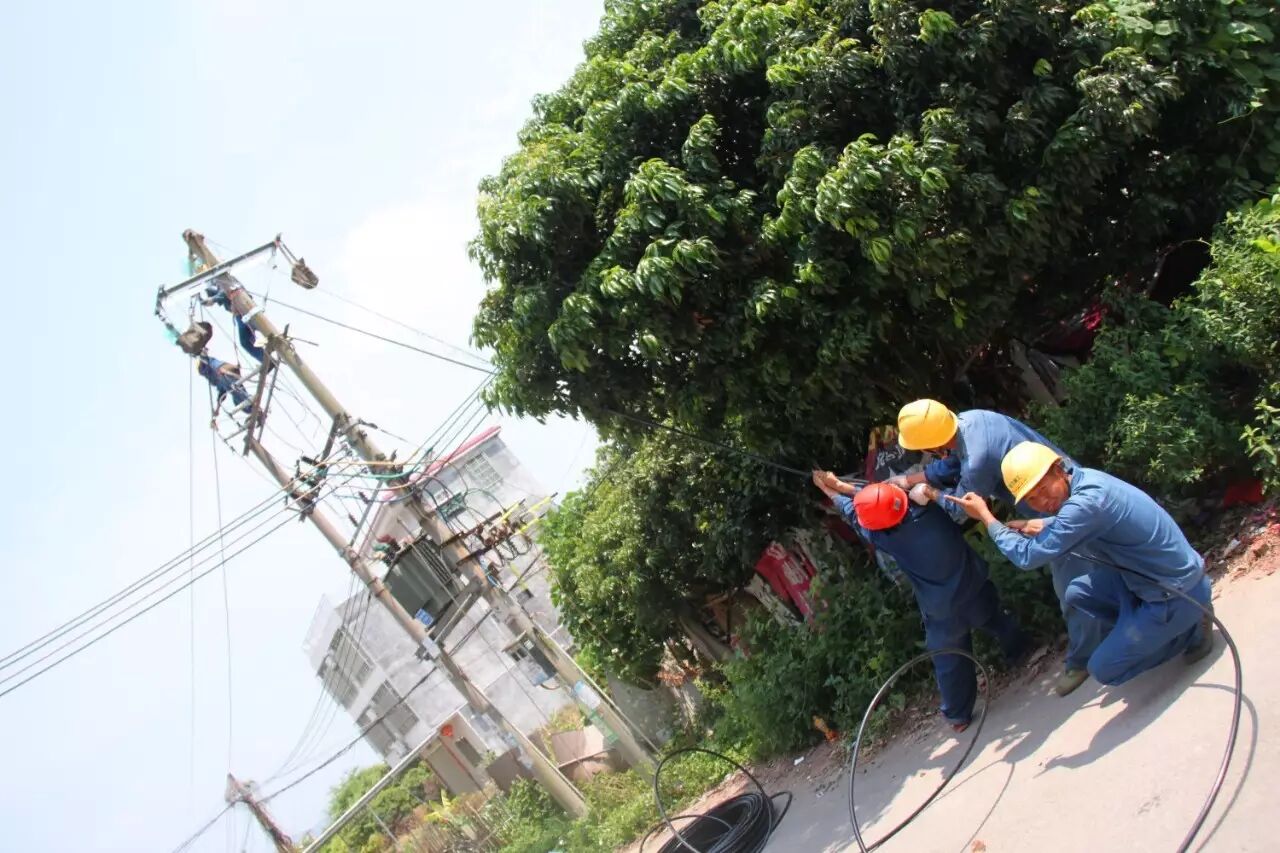

经过一处水塘的电杆

  项目实施前期,源城项目部策划深入细致,现场勘查仔细,施工方案制定合理,施工分配得当,充分论证项目可行性。为抢修大战,做了大量的前期工作。项目实施过程中,管理全面到位,措施充分有力。120名施工人员,10多名后勤人员,分成7个工作推进组,每组3~4个施工节点。首尾相连,相互支援,逐点突破。

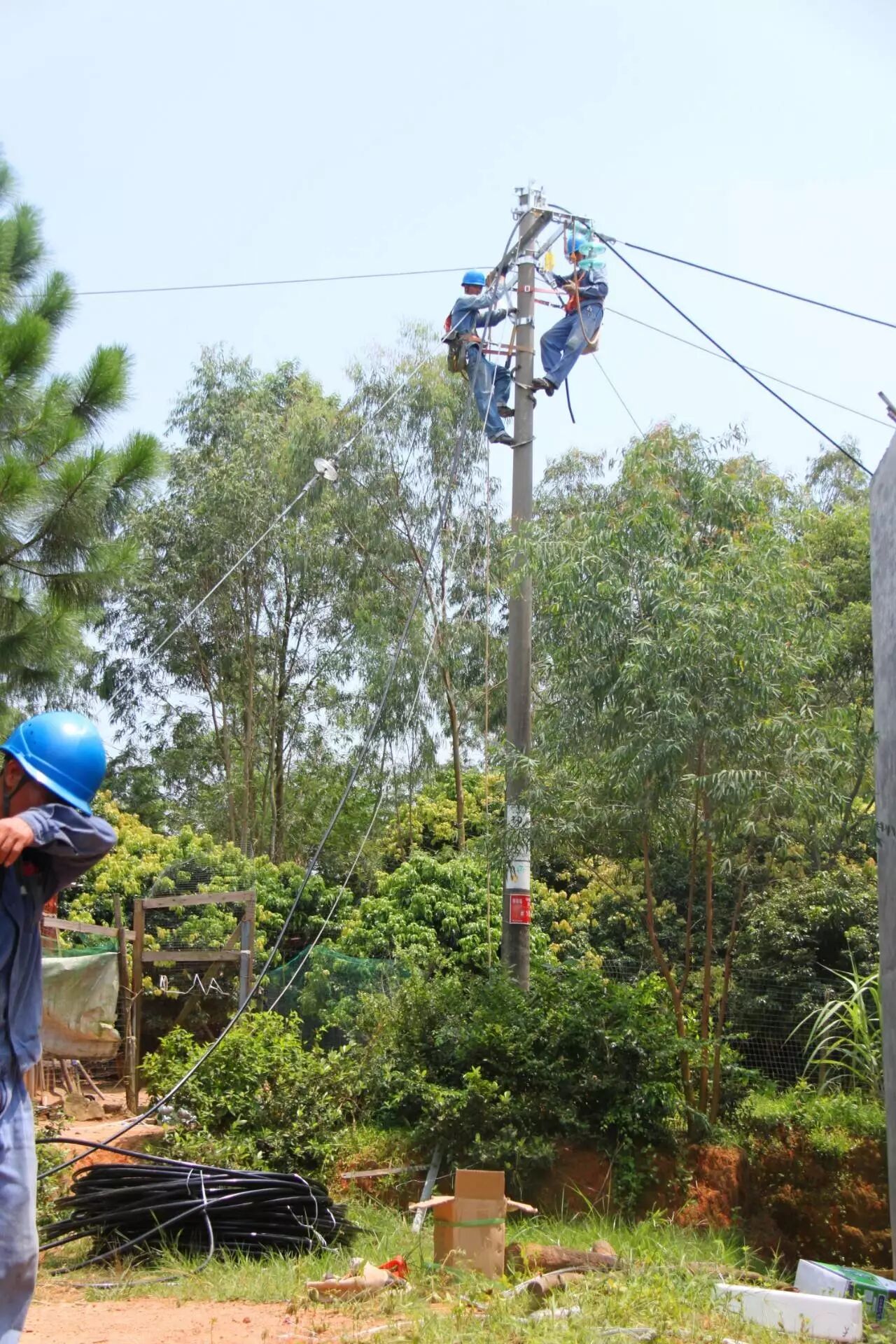

烈日下工作

齐心协力

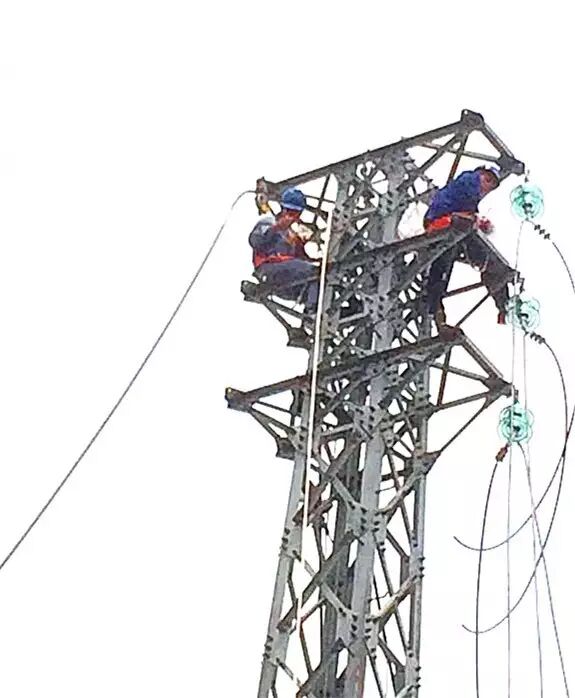

时间紧迫,抢修人员中午直接在铁塔上就餐

晚上20:30分,经过130多人队伍的全力推进,源城区南郊所10kV农夫等中压架空线路大修工程旧貌换新颜,全线通电,居民用上了新的更加安全可靠的供电线路。

给线路安装安全防护

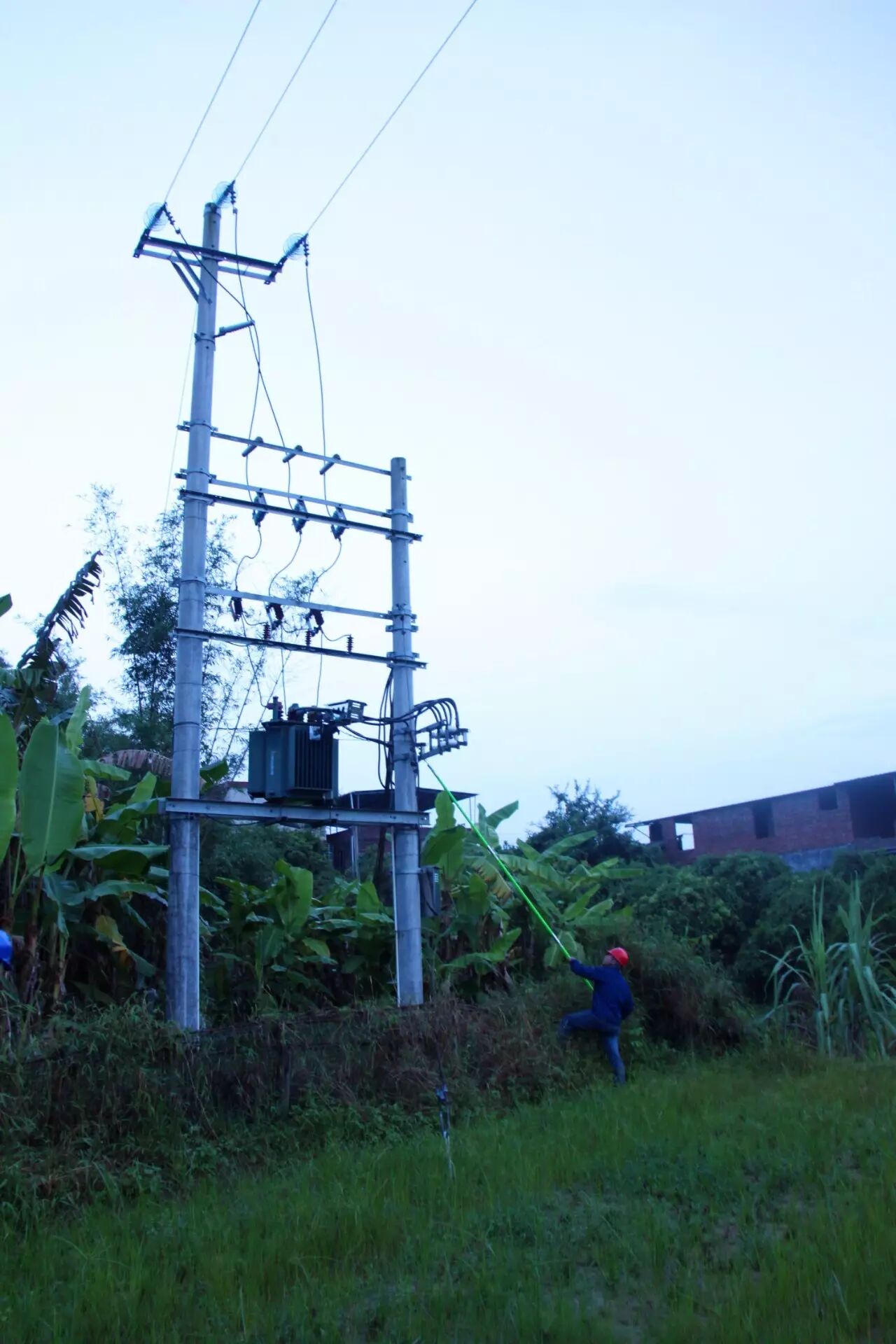

傍晚19:00线路大修完成

19:30逐一为台变合上刀闸准备送电
