挑战不可能!74天攻克广东省最大光伏电站!天华阳光100兆瓦光伏电站输变电工程送电并网
来源: 发布时间:2017/7/3 浏览次数:1556


6月30日,锦泰电力集团EPC总承包项目天华阳光100MWp光伏发电站(以下简称天华阳光光伏电站)110kV线路工程顺利启动送电。30日,早晨7:28分,随着设备运行的轰鸣声,电站成功通电并网,时隔四天,紧随老围50MWp光伏电站,锦泰电力集团的天华阳光100MWp光伏电站输变电工程也顺利落成。

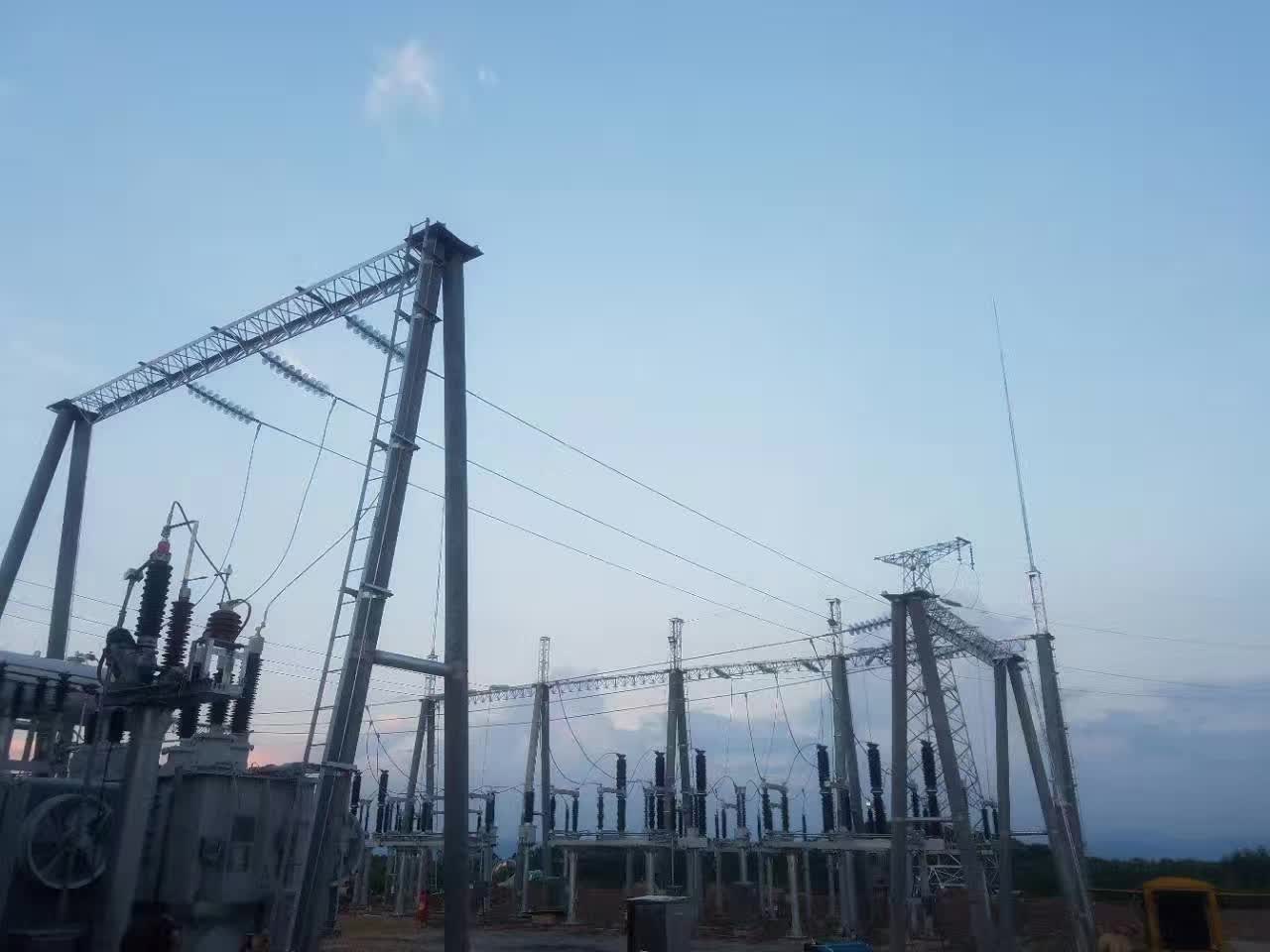

夕阳下的天华阳光100MWp光伏发电站升压站

  天华阳光光伏电站位于东源县顺天镇灯塔盆地,电站110kV线路项目含110kV升压站及高压配电室、110kV输电线路、110kV涧头变电站间隔扩建等工程,6月28日输变电工程通过广东电网河源供电局验收,6月30日并入电网完成启动。

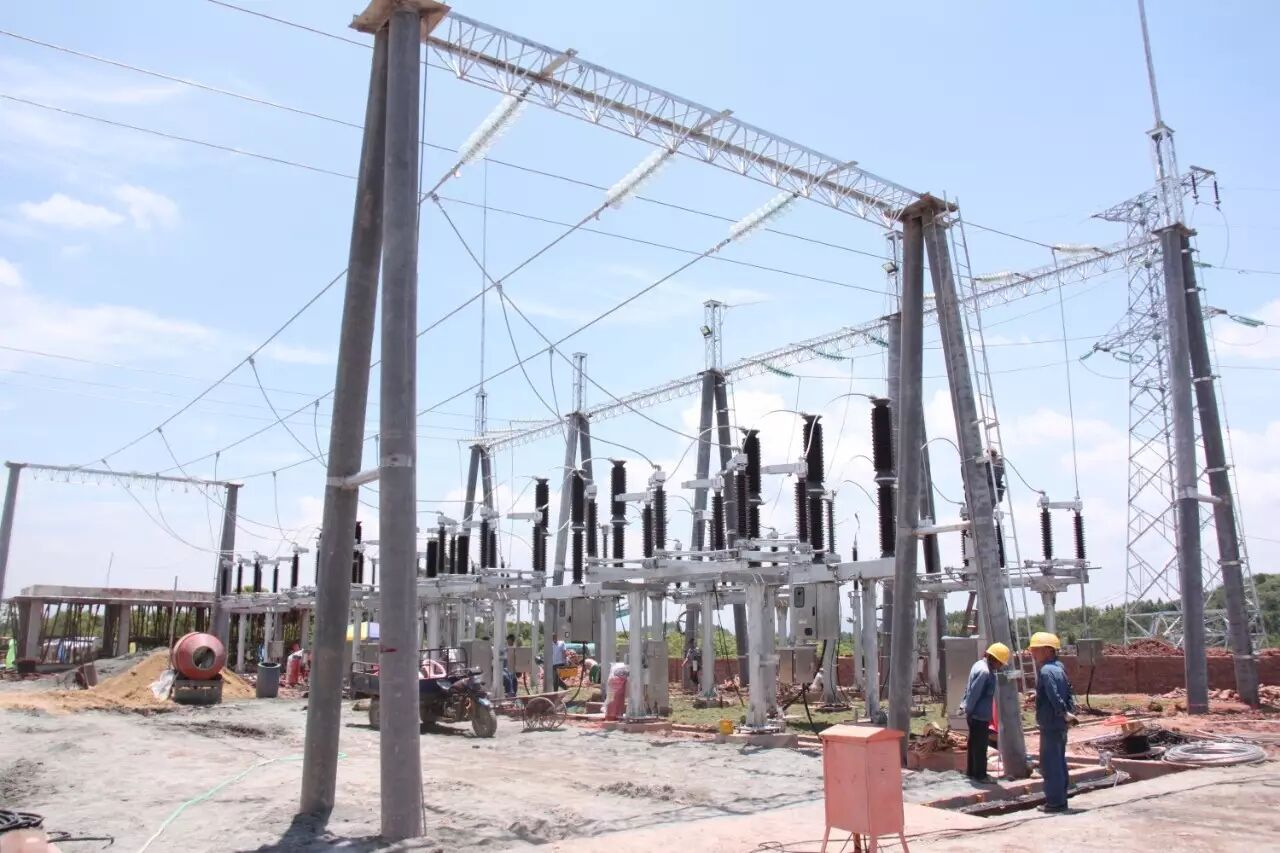

中午时间在检查工作的同事

  天华阳光100MWp光伏发电站项目是河源市的重点大型能源项目,据了解,天华阳光是目前广东省最大的农光互补光伏发电站,投资规模超过10亿元人民币,年发电量可达一亿度,年纳税额二千万以上。项目备受市委市政府和广东电网的重视,市委及省网考察组多次到工程现场考察指导工作,敦促及协助项目建设,给予工程建设极大鼓舞。

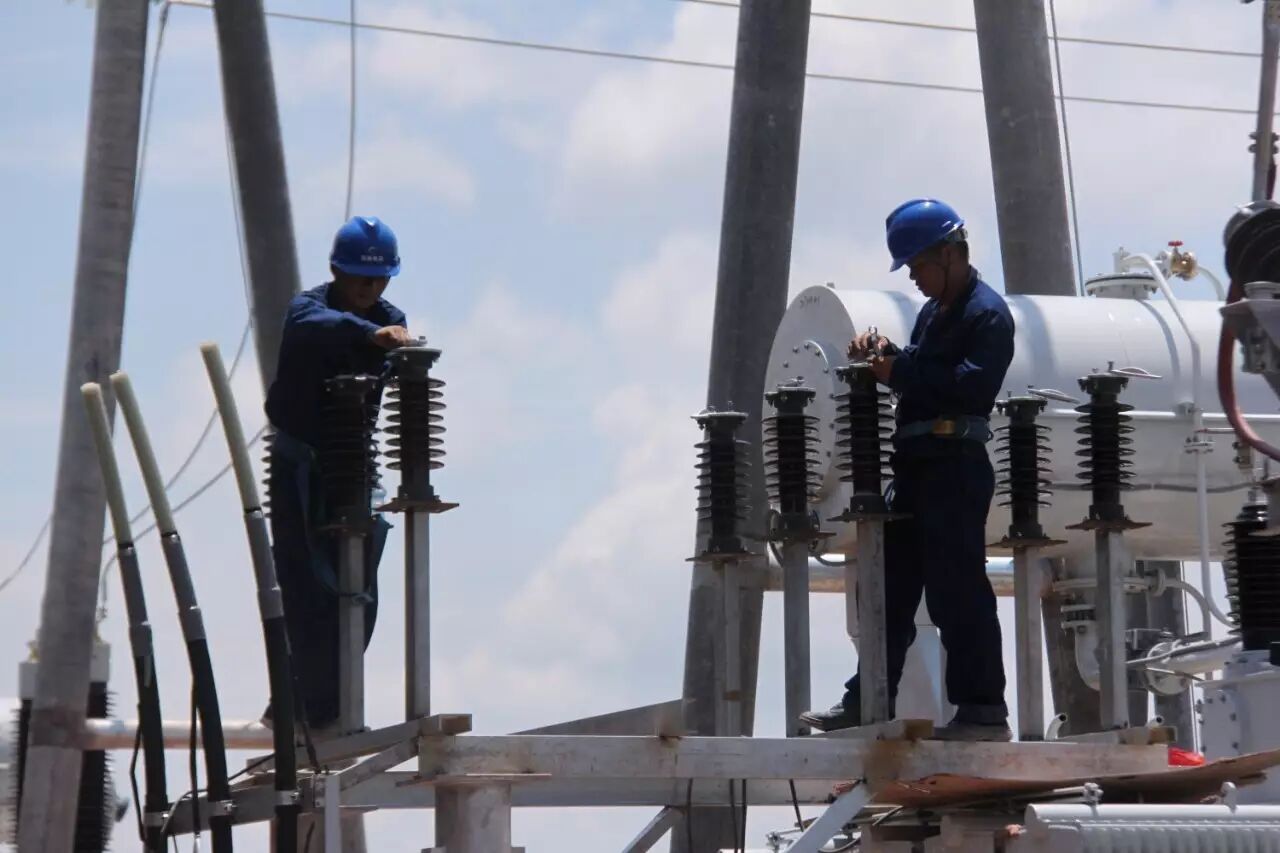

设备上的作业

  东源老围50MWp光伏发电站,3月16日启动,6月26日送电,共102天。东源天华阳光100MWp光伏发电站,4月17日启动,6月30日送电,共74天。两个光伏电站齐头并进同时施工。这组有强烈对比的递进数据,说明了很多问题,也给出了明显的答案。二倍的工程,三分之二的工期,先后同期施工。挑战不可能,锦泰电力的团队做到了。

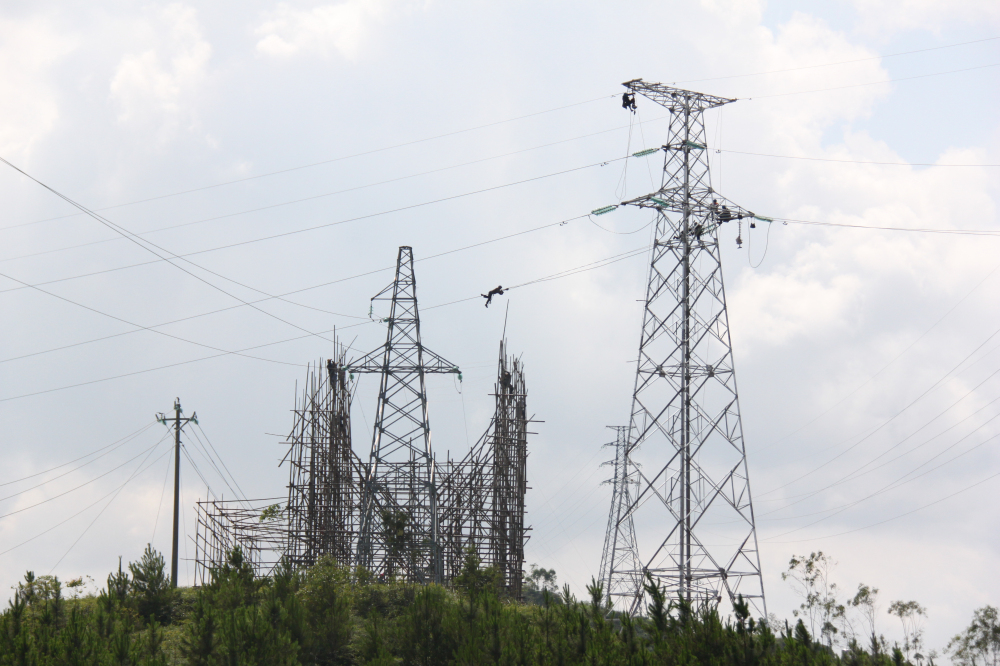

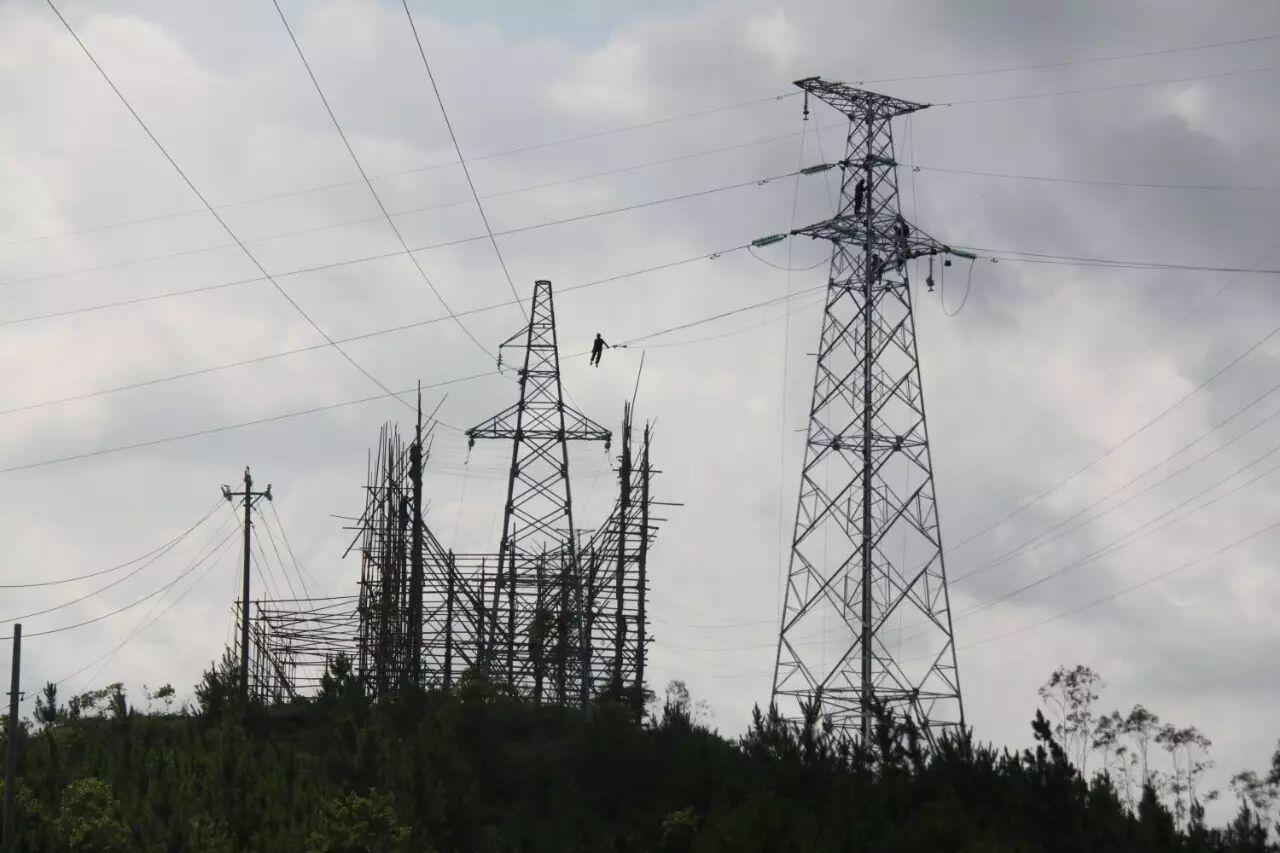

110kV线路及铁塔高空作业

  锦泰电力集团总工程师侯运涛,也是老围电站及天华阳光电站的项目总指挥,他深有感触提到,当拿到两个项目的施工指标时,我们的第一感觉是,这是不可能完成的任务,目前全国甚至全世界都没有这样的案例,理论上都没有可行性。经过充分的研究和分析,项目团队接下了军令状。坚定信念,可以让人无穷大。3月16到6月30共一百零五天,团队日以继夜、废寝忘食、攻坚克难,队伍同心协力、汇聚智力、凝聚力量,奋战2500多个小时,我们打赢了这场战役。这是一个里程碑式成功,我们直面挑战、敢于担当、全力以赴,把不可能变成可能锦泰电力集团不辱使命、不负重托,创造了奇迹,兑现了承诺。这再次表明,锦泰电力集团有勇气、有智慧、有能力战胜任何艰难险阻。
