——记锦泰电力集团河源市中兴通讯基地变配电安装工程建设
7月6日,经过锦泰电力集团试验组的试验和调试,广东省河源市“一号工程”中兴通讯基地的第一批14台变压器顺利完成送电,这标志着对河源市具有重大战略性影响的龙头工程终于可以“动”起来了。经过60多个日夜的奋战,锦泰电力集团终于完成了这个“一号工程”第一阶段的变配电安装工程建设。锦泰电力集团承建的中兴通讯基地变配电工程,受到广东电网公司河源供电局的高度重视,是河源市委市政府作为今年全力推进的“一号工程”的重要节点,确保项目的如期通电具有重大的意义。

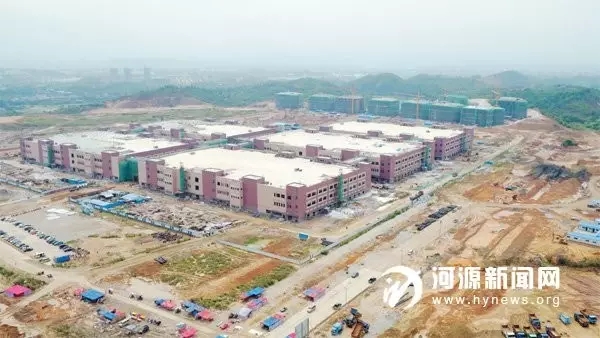

中兴通讯河源基地鸟瞰图(来源于河源新闻网)

锦泰电力集团中兴通讯配电项目前期施工
中兴通讯河源基地第一阶段顺利送电
中兴通讯河源基地是集研发、生产、培训于一体的综合性科研产业化基地,是广东支持粤东北地区发展实行产业转移的战略性举措,是深圳对口帮扶河源的“里程碑”式项目。中兴通讯河源基地总投资达100亿元,可实现年工业产值1000亿元以上,带动关联产业产值2000亿元,这条千亿级产业链承载着河源经济发展的新希望,对河源的发展具有深远而重大的影响,被河源称为“一号工程”,从2015年2月动工至今,受到广东省和河源市相关部门的高度重视。

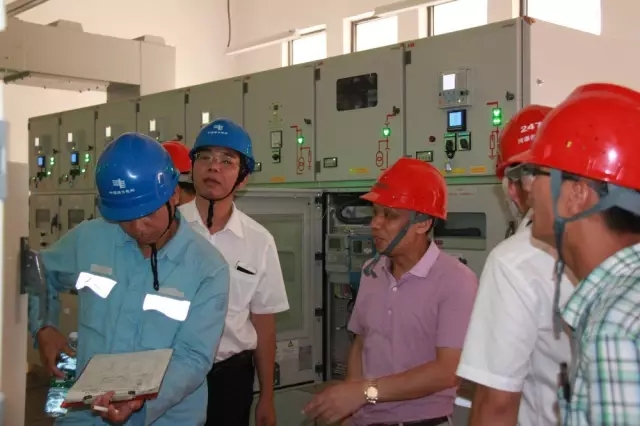

5月24日河源供电局、中兴通讯、锦泰电力三方召开的工程进展沟通会
6月28日—7月4日河源供电局、中兴通讯、锦泰电力三方多次召开工程审核会议

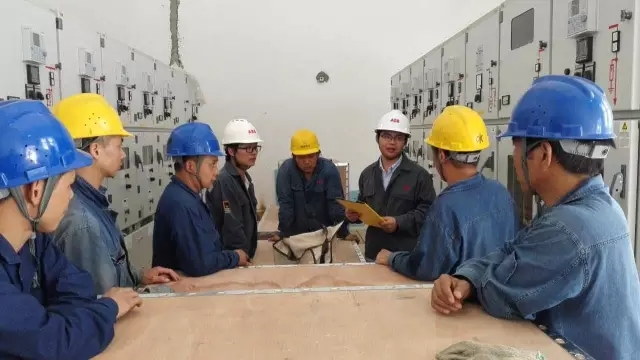

7月5日召开全天候的中兴通讯项目现场送电会议
面对百亿级的工程,面对地区年度”一号工程“,面对区域战略性项目,中兴通讯河源基地的顺利送电,锦泰电力集团再次交出了完美的答卷。中兴通讯河源基地在工期如此短的情况下,如期保质保量完成送电,受到了中兴通讯、河源供电局、河源市政府的一致肯定!中兴通讯河源基地按时顺利送电的新闻,也得到了广东省内和河源市内不少媒体的宣传报道。
锦泰电力集团中兴通讯河源基地变配电工程从施工开始,就备受压力。中兴通讯项目工期紧,通电日期有明确要求,中兴通讯、供电局、河源市委市政府层层关注。确保中兴通讯河源基地如期送电,河源供电局、中兴通讯、锦泰电力集团三方从施工开始就经常性组织工程会议,现场施工查看、组织会议沟通,问题协调解决,成了基地配电工程的工作常态。

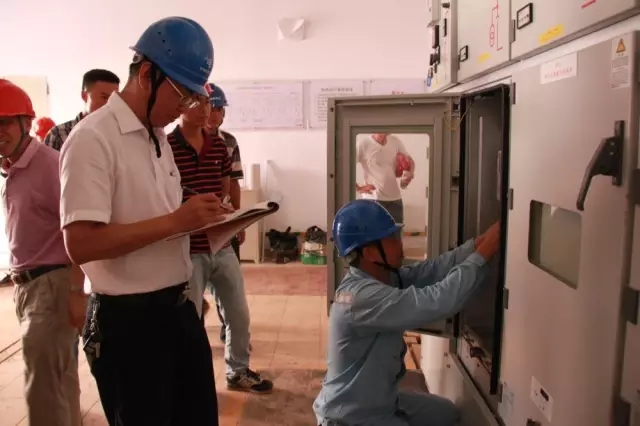

河源供电局、中兴通讯、锦泰电力三方多次对工程进行审核检查

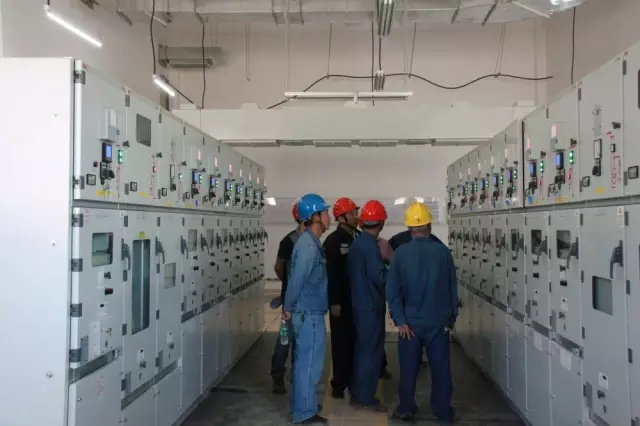

现场对工程审核进行记录
河源供电局、中兴通讯、锦泰电力三方就工程情况实地进行面对面沟通
中兴通讯河源基地变配电工程刷新了锦泰电力集团的施工记录,仅用60多天,就完成了项目第一阶段容量1.5万KVA的变配电工程。保障工期和质量,锦泰电力集团的中兴通讯工程项目部,无间断连续奋战60多个日夜。项目部的施工人员和工程人员,连续2个多月工作无休,为了拥有更多的施工时间,推进工程进度的时候,大家都自愿牺牲五一节和端午节的法定假日,放弃了和家人团聚的机会,奋战在工程现场。有时候遇到重要工程环节,通宵加班也是常态。中兴通讯基地配电项目负责人、锦泰电力工程部经理白晴,有时候工期赶得时候,一天的工作电话就有200多个,经常要随手拿着充电宝,为连续几天在施工现场,车里更是存放了几套衣服。
施工过程中开展技术交流

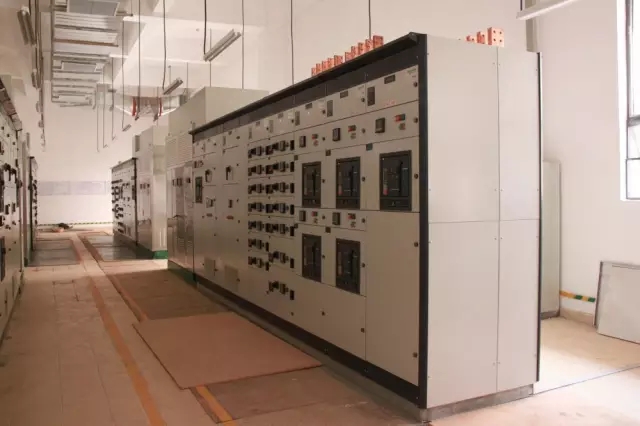

电房配电设备之一

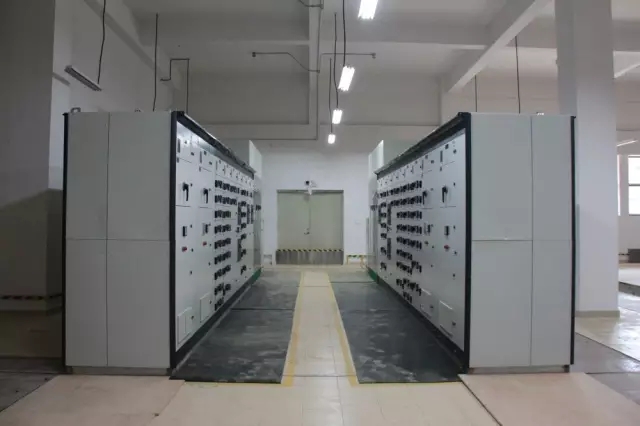

电房配电设备之一
