会战夏日高温停电,锦泰东源项目部人性化施工安全与效率并重
来源: 发布时间:2018/6/4 浏览次数:1362
5月29日,锦泰电力集团东源项目部再次迎战夏日高温停电施工:“灯塔站10kV下围线704改造工程停电施工”(以下简称“704改造工程”)。“704改造工程”停电施工位于东源县灯塔镇,炎炎夏日停电施工,广东电网公司东源供电局指示要尽量缩短停电时间,降低对居民正常的生产生活的影响。
电网新旧交替,电缆新敷及线路替换

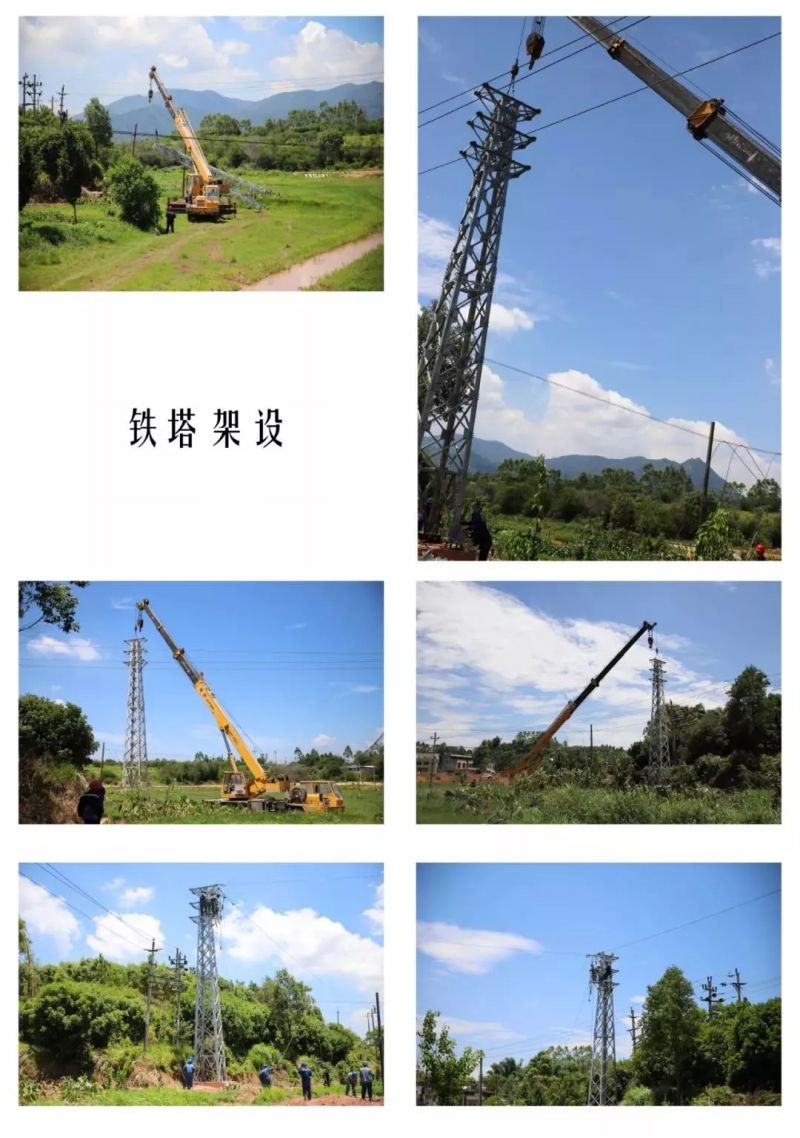

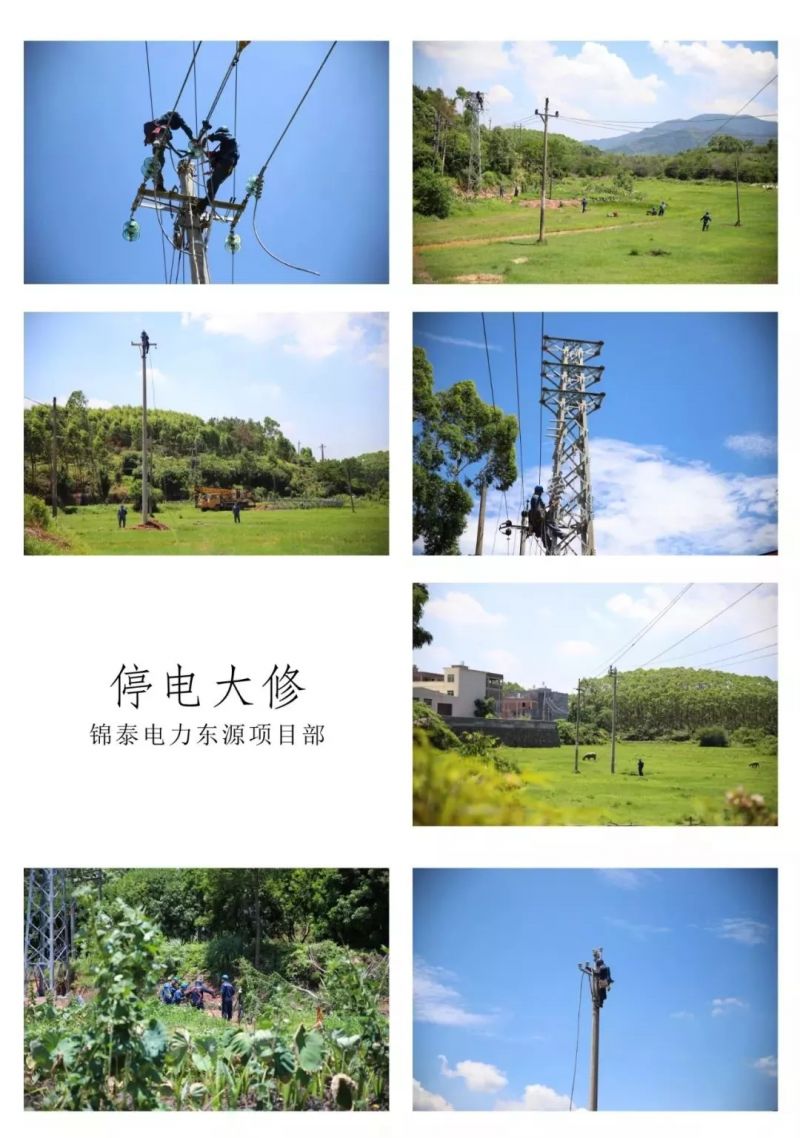

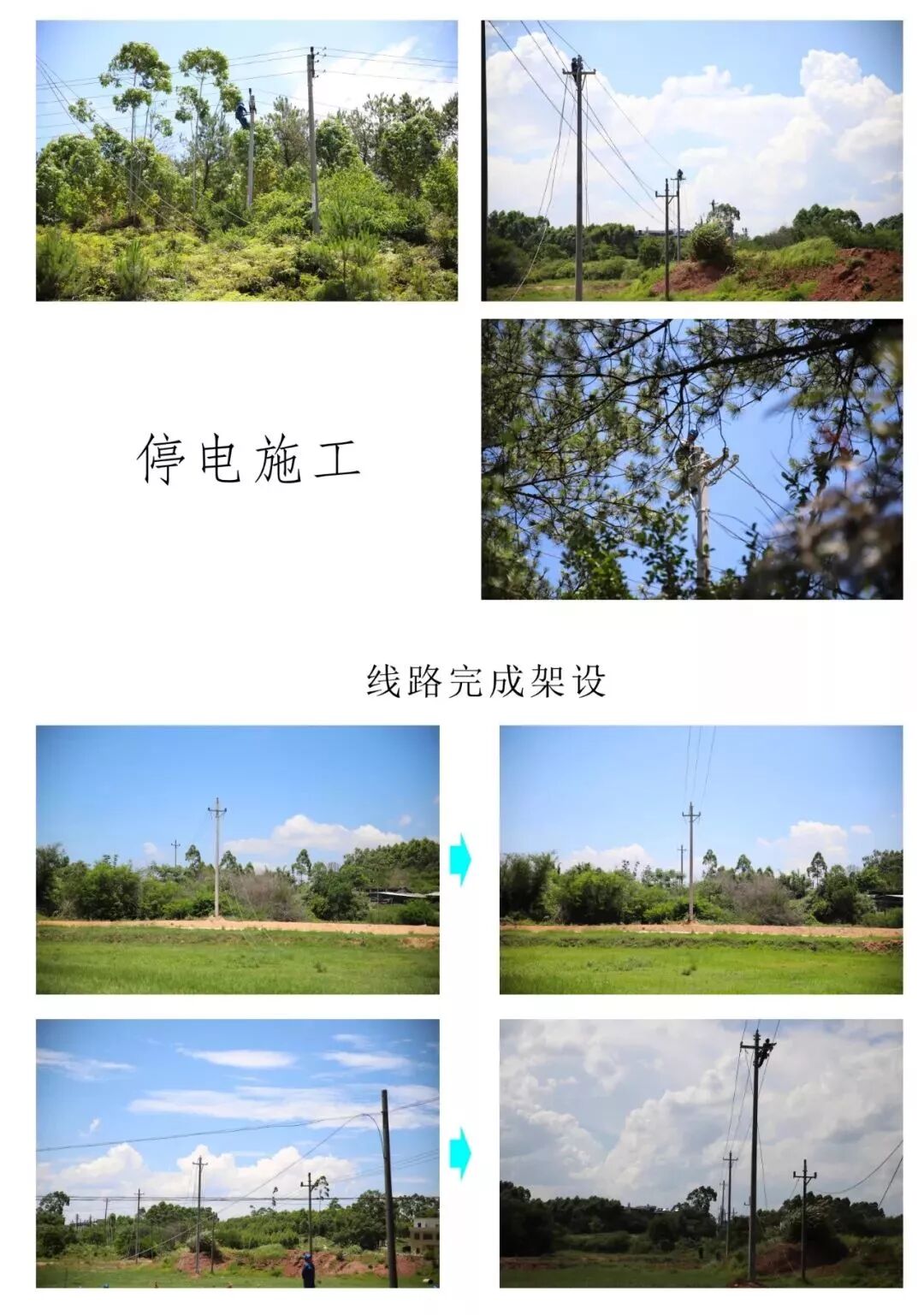

随着城镇化快速发展,乡镇产业发展壮大,乡镇的用电负荷在稳步增长。灯塔镇近些年发展迅速,产业蓬勃发展,社会用电逐渐加大。这次“灯塔站10kV下围线704改造工程”采用新敷电缆及架空线路替换为主,拆除部分架空线路接驳电缆,替换主干线路,工程主要涉及新建电缆分接箱、新建铁塔、新立电杆、新建变压器台架等工程,当天停电施工主要包含了线路拆除工作,替换及架设约8000米的供电线路,架设铁塔及新立电杆等。改造工程使线路更加安全,用电负荷更高、也更加美观。
夏日炎热,安全防暑工作充分,高效安全并重
仲夏来临,炎热天气不断,野外施工,高温带来更大难度。错开高温施工,提高施工效率,是夏日停电施工的难题。东源项目部会战夏日停电,采用早施工早完工方式,停电作业票早申请,队伍早集结、材料早准备、工程早施工。施工过程中,按时周期性提醒大家喝水补充水分,准备防暑药物,提供雪梨冰水等防暑饮料。恰当增加施工队伍人数,做到人数增多、施工时间减短,保证施工效率,确保按时完成停电任务,减少停电影响。
