详细规划严控现场,东源项目部会战10公里线路停电
来源: 发布时间:2018/1/24 浏览次数:1442

  1月22日,锦泰电力集团东源项目部迎来年前最后一次的长距离线路停电施工:蓝口站10kV蓝东线F4蓝东上支线改造工程(以下简称蓝东上支线改造工程),线路位于东江河岸的蓝口镇内,改造工程横跨多个自然村,10kV主线长有5400多米,是年前东源项目部非常重要的一次停电任务。

蓝口站10kV蓝东线F4蓝东上支线改造工程停电现场

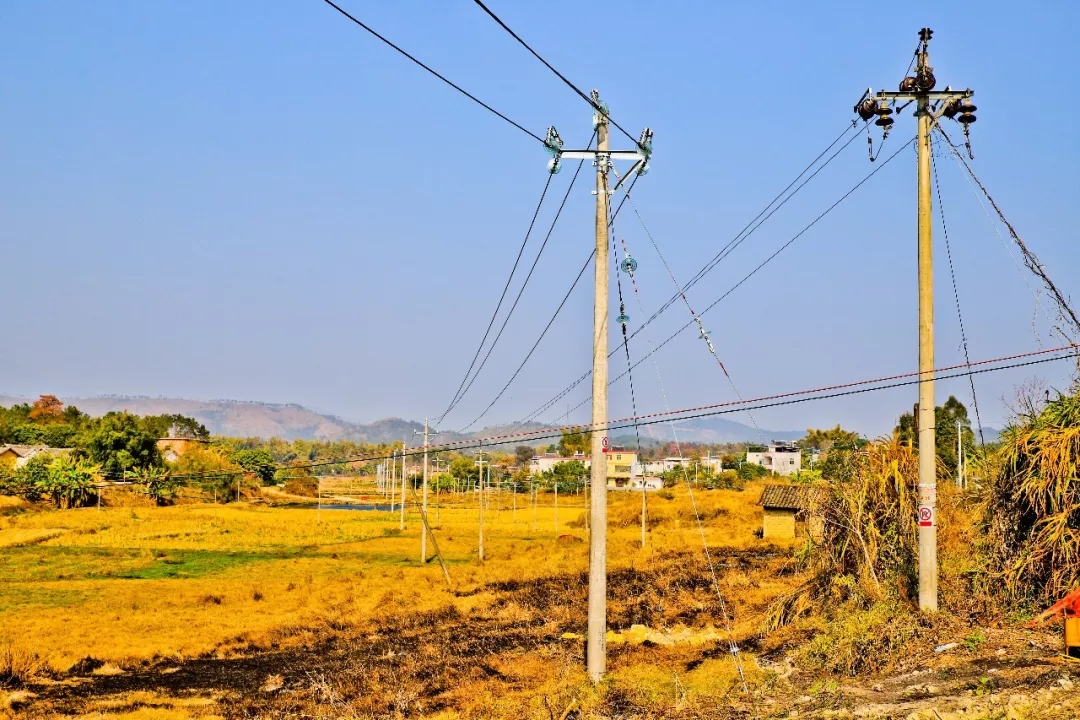

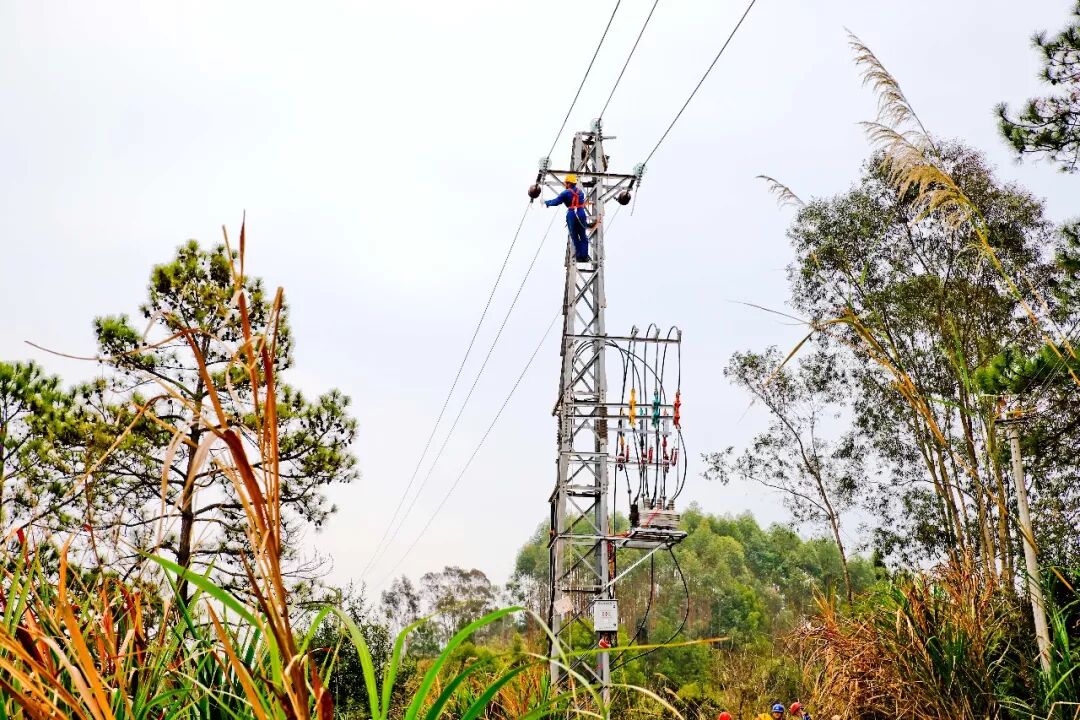

▲沿线路施工

施工勘查仔细,作业点设置合理

  蓝东上支线停电改造工程由于线路长,环境复杂多变,导致停电施工难度比较大,广东电网公司东源供电局十分重视该工程,对停电任务有明确指示,即使任务重、困难多,也要求安全、顺利、高质量的完成施工任务。

  确保高效、安全、准时完成停电任务,东源项目部联合集团工程部,多次派出工程勘查组,前往现场勘探停电线路,熟悉施工环境,排查工作难点,分析工程内容,合理安排队伍施工地点,明确施工节点的施工范围。前期的准备工作大量、充分、合理,为安全、高效完成停电任务,提供了坚实的基础。

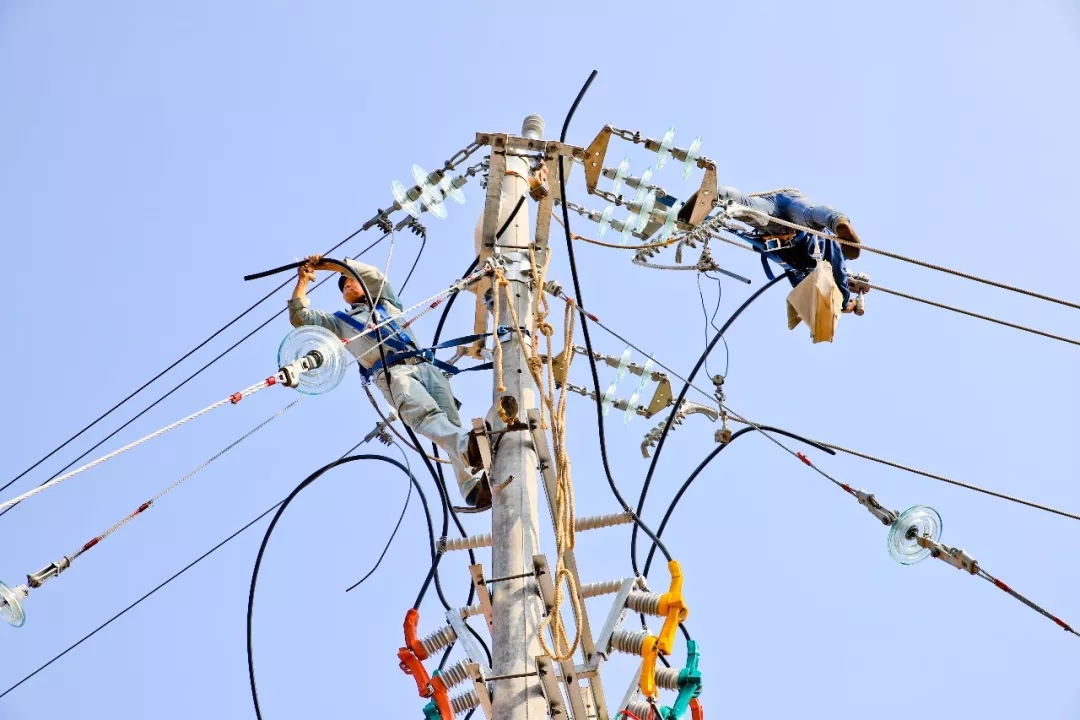

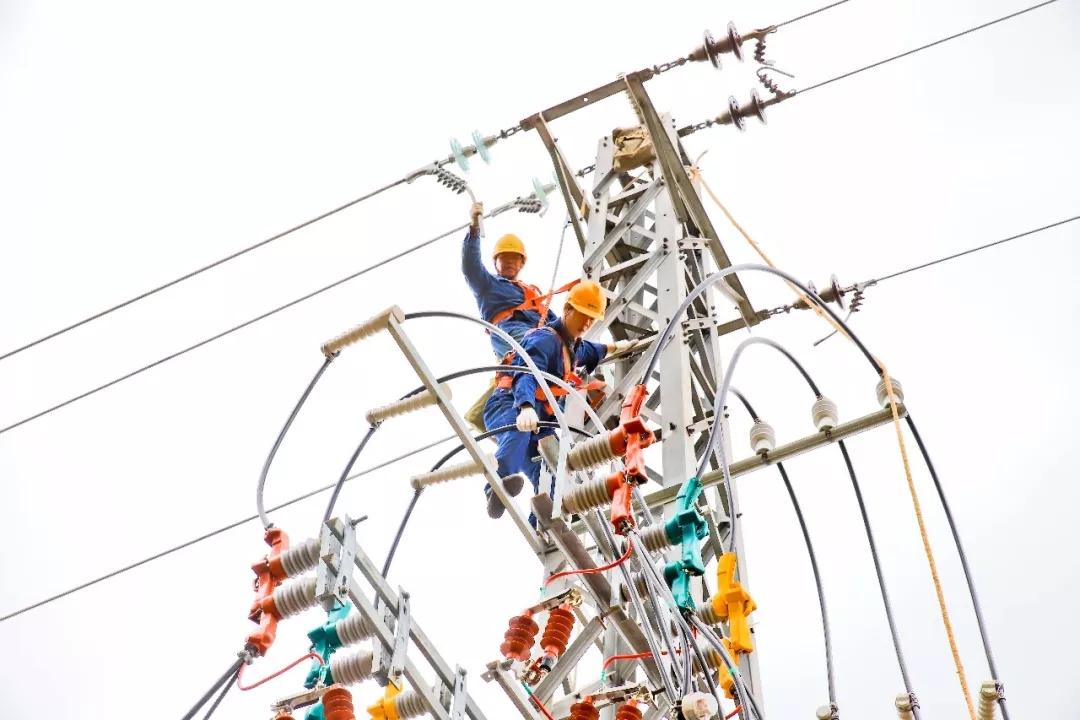

▲铁塔架线

台变施工

停电任务重,分段衔接施工

  蓝东上支线改造工程停电时间是22日早晨7:30分至下午17:30分,包含前期及停电的施工任务主要有

新增自动化负荷开关3台,迁移开关1组,

新敷10kV电缆310m,10kV架空线路3×5416m,

新建铁塔2基、电杆 77 根

等工程。停电当天组成的76人施工队伍,按施工任务、队伍人数、施工范围,分设6个施工节点,10公里线路切割成5段,根据大量的停电施工经验,准确分配工作,协调推进。

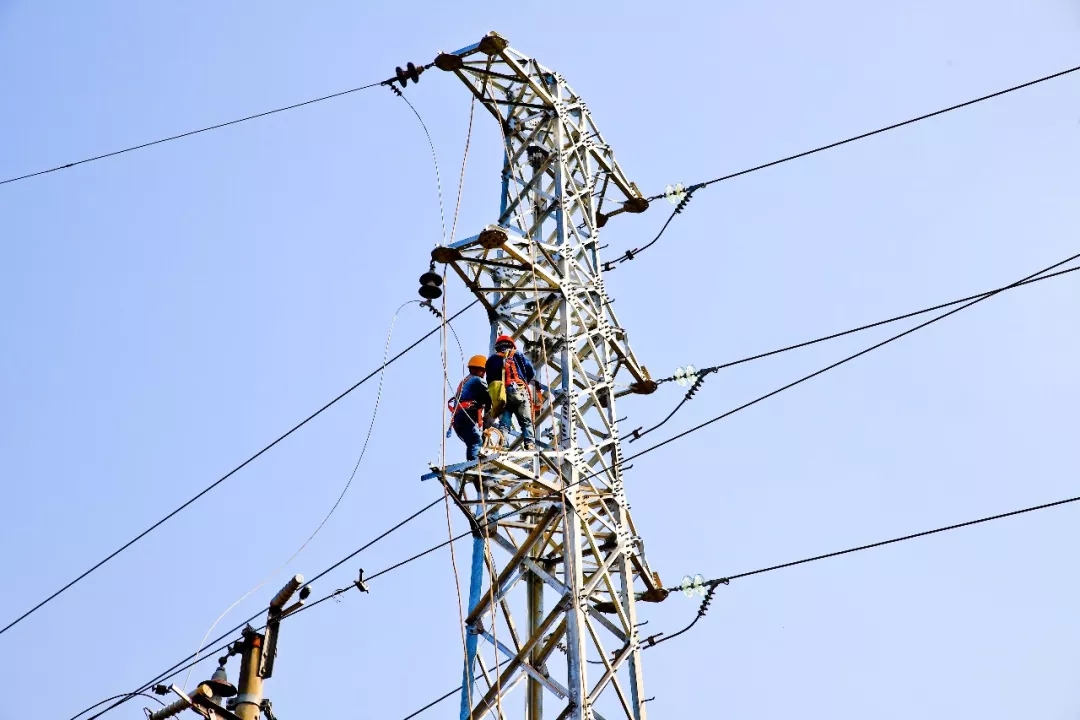

▲铁塔线路

▲高空线路

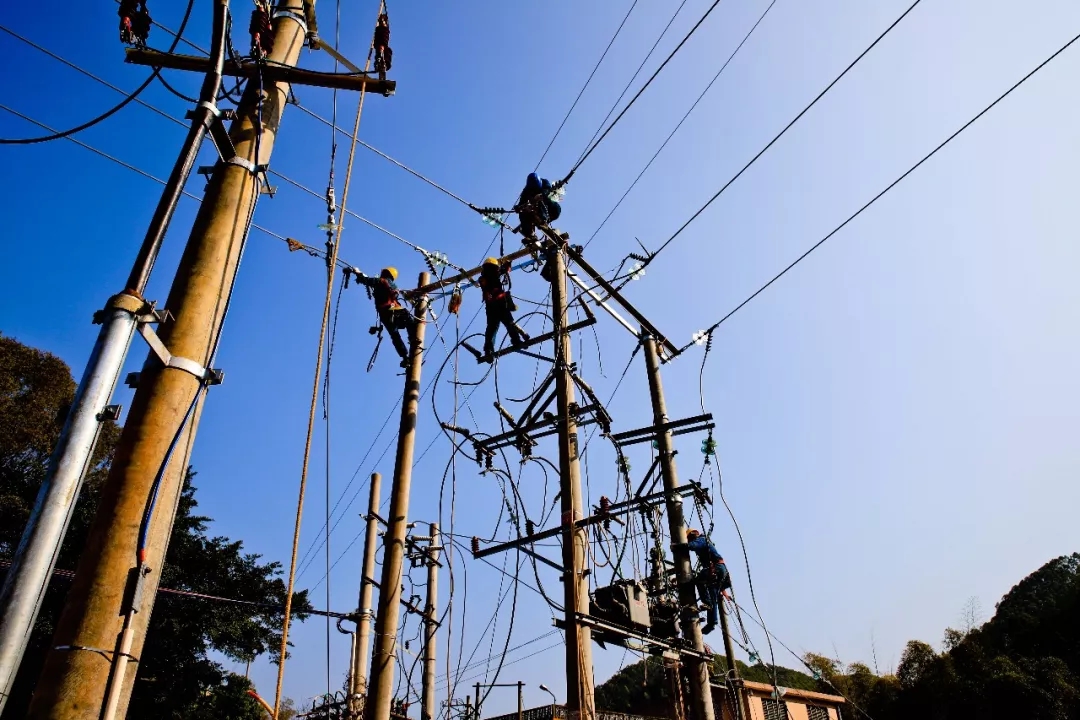

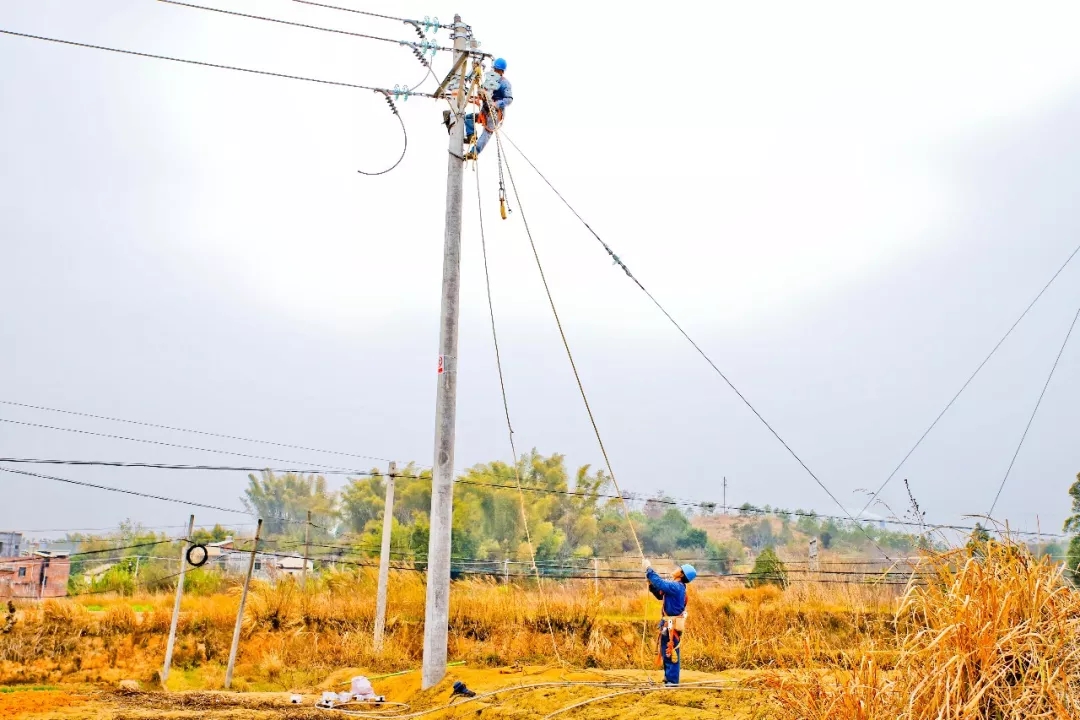

▲电杆线路安装

现场管理流畅,安全工作分明

  高强度大范围的停电施工,总有意外因素出现,最避讳施工进度延迟。蓝东上支线停电改造工程现场工作组,确立施工点工程负责人,统筹各自节点的施工安全、进度和施工范围。依靠优秀的现场工程管理人员,严格把控安全工作,强化进度管理,全面做好现场工作。为停电施工过程中,各项工作的井然有序,工程推进的安全、平稳,提供了很好的保证。

  东源项目部依托丰富的施工经验,充分重视的前期工作,严格的现场管控,蓝口站10kV蓝东线F4蓝东上支线停电改造工程严格按照广东电网公司东源供电局的施工要求,安全、高效、准时地完成了当天的停电工作。

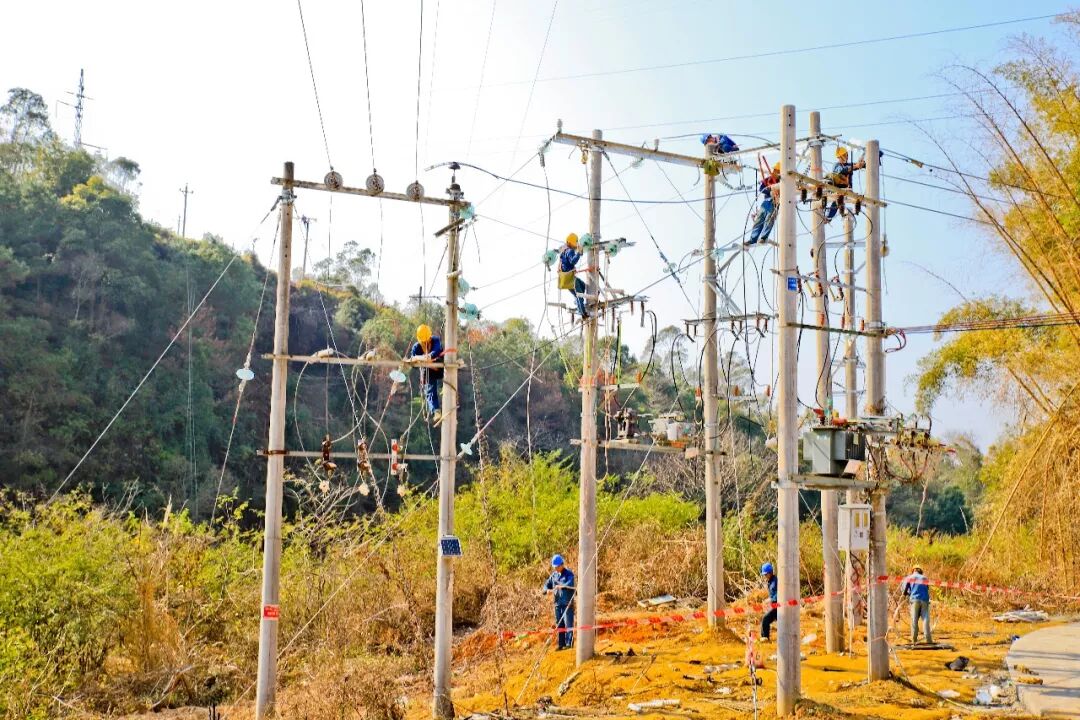

▲下午停电施工的最后一个节点

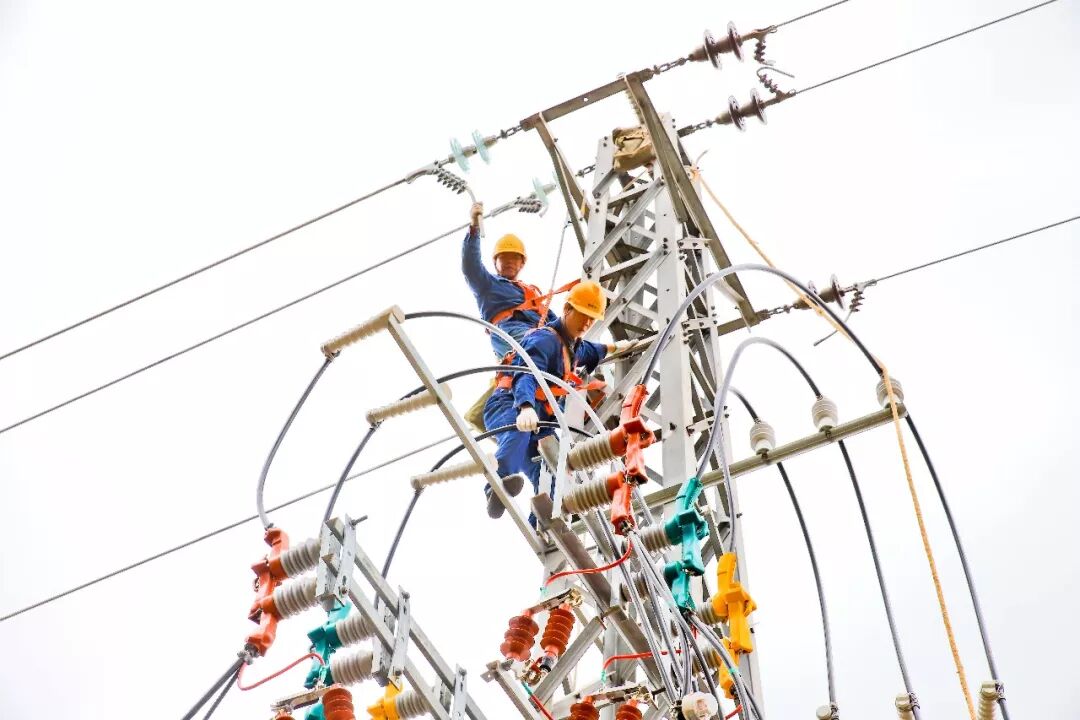

▲架好的新线路
