奋战七天停电,锦泰电力汕尾公司统筹施工管理,迎战2017“最后一仗”!!
来源: 发布时间:2017/12/26 浏览次数:1000

12月22日,锦泰电力集团汕尾分公司展开七天抢战停电施工,分别是22日、23日、24日、27日、28日、29日、30日持续停电施工作业。面对如此严峻的停电任务,汕尾分公司上下一心,施工安排有条不紊,考虑到持续停电施工过于艰辛,项目部停电施工25日、26日间歇2天,截至目前,各项工作按部就班22日、23日、24日的停电施工任务按计划取得圆满完成。

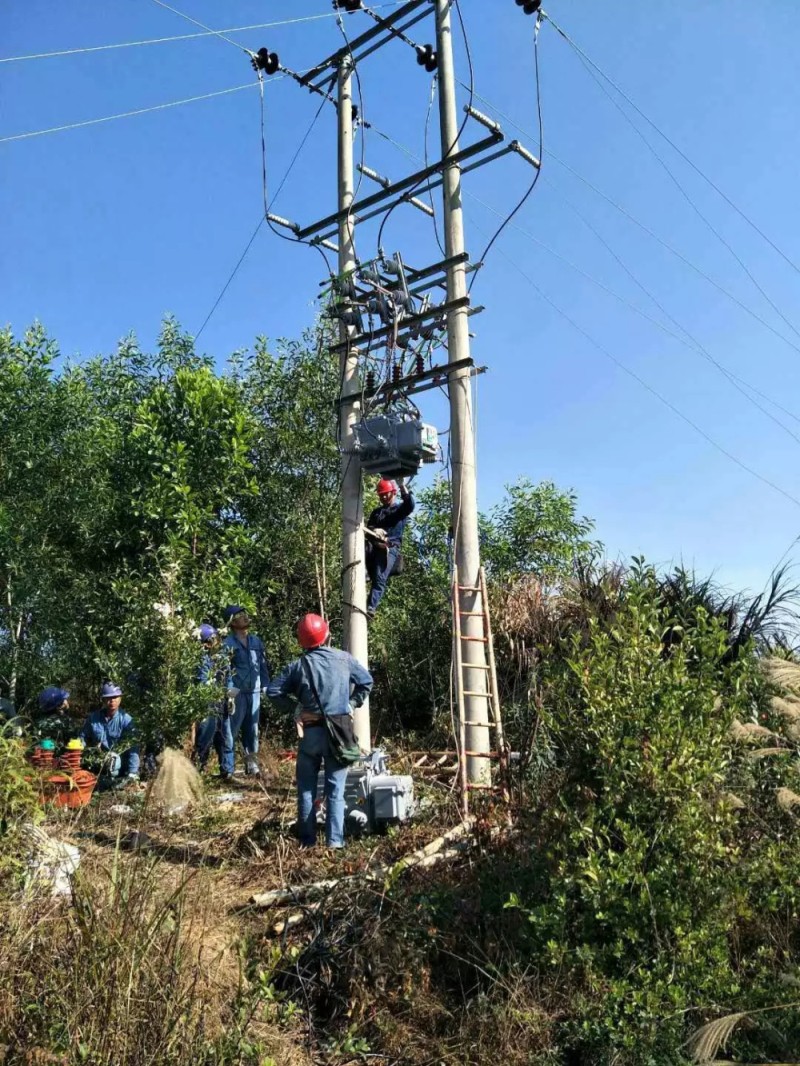

22日停电施工
22日

停电

任务


停电公告时间:2017年12月22日6时30分至18时30分。

工作任务:10kV樟河线#24塔、塘肚支线#38塔安装自动化成套设备。

停电线路:

110kV马田变电站:10kV樟河线1号公用户外开关箱602开关后段线路;10kV下陇线10T1开关后段线路。(樟河线工作地段与下陇线同杆塔架设,届时下陇线断开53+1开关后段由河田站10kV径头线转供电,下陇线需短时停电)


23日停电施工

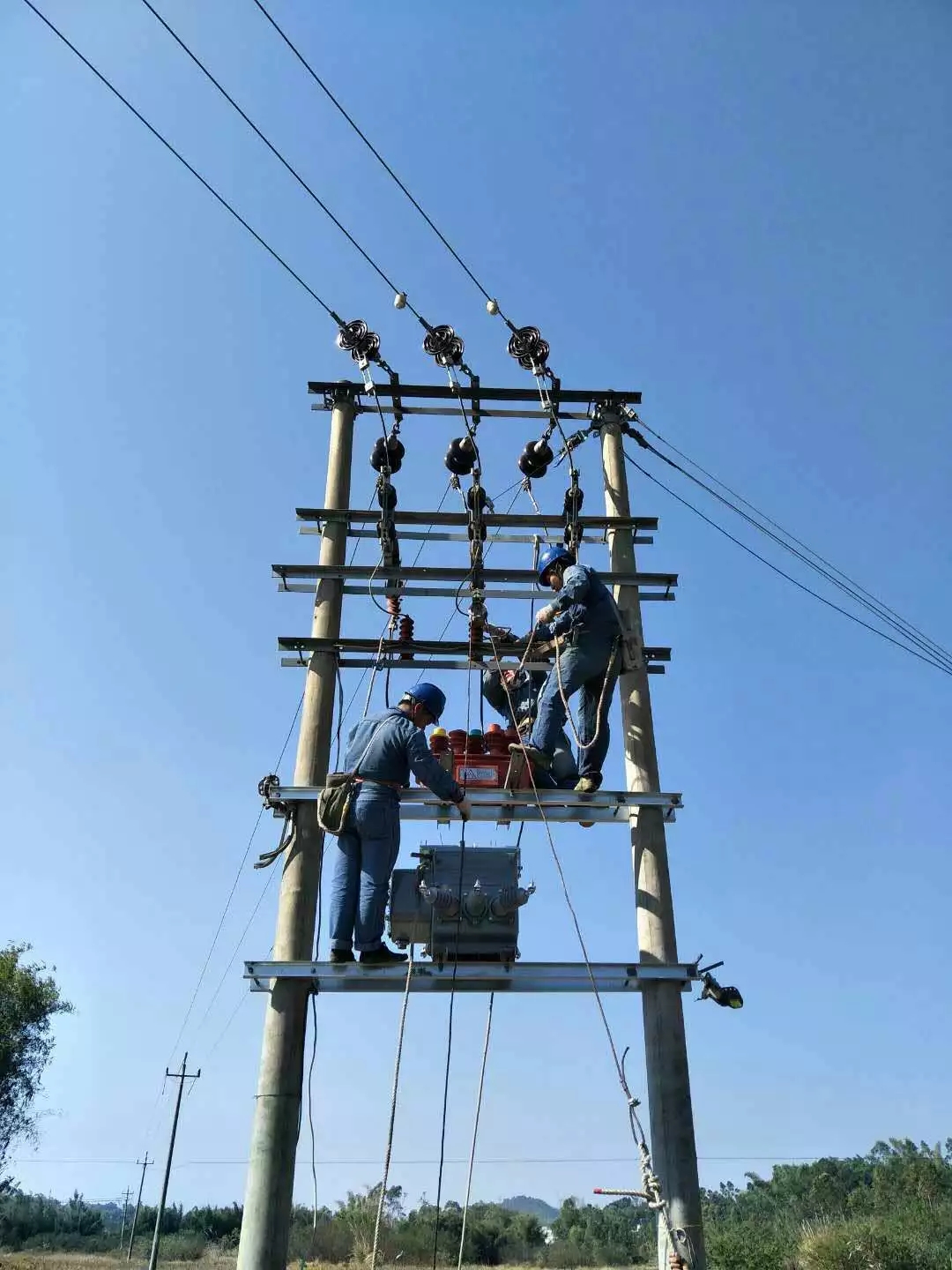

23日停电施工
23日

停电

任务

停电公告时间:2017年12月23日6时30分至18时00分。

工作任务:

1、10kV东坑线#19塔、#26塔、#27塔、#55杆、福新支线#8杆安装自动化成套设备。

2、10kV东坑线#27塔—#50杆更换杆塔、架设导线。

3、10kV东坑线开发区#2配变接火。

停电线路: 35kV柏树站10kV东坑线路#2塔2T1开关后段线路。


24日停电施工

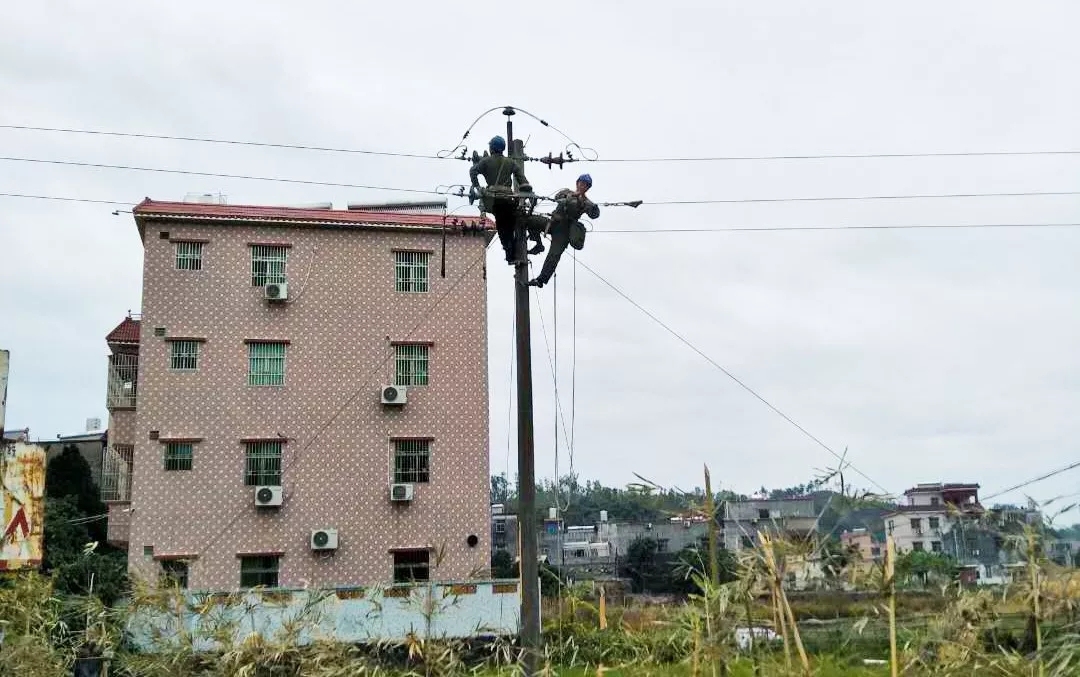

24日停电施工
24日

停电

任务

停电公告时间:2017年12月24日6时30分至18时30分。

工作任务:110kV马田站10kV713北溪线#57塔、#90杆、#125杆、南溪支线#108塔、#109塔、152杆、圳口支线#6塔安装自动化成套设备

停电线路:110kV马田站10kV713北溪线#42杆42T1开关后段线路;

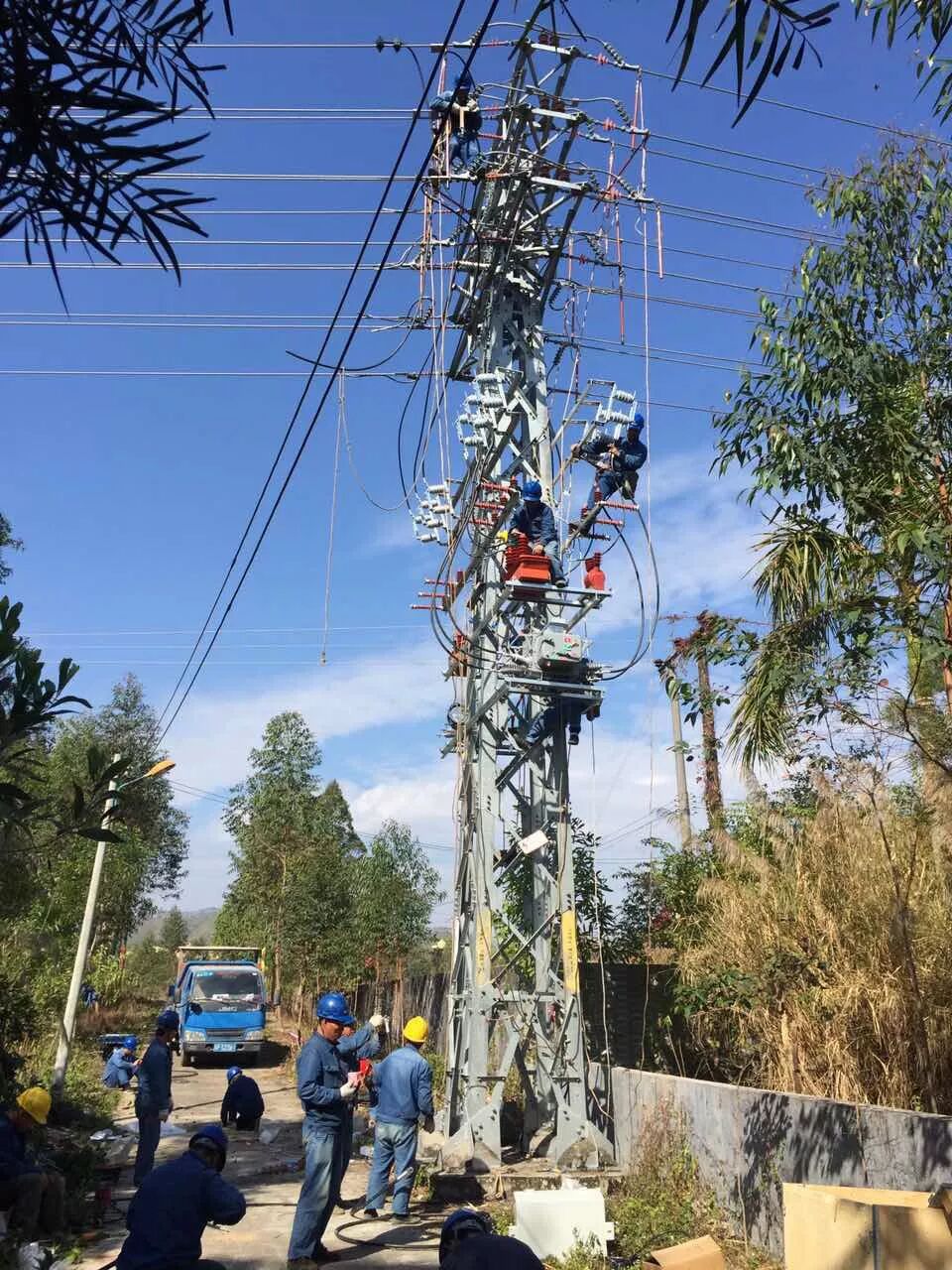

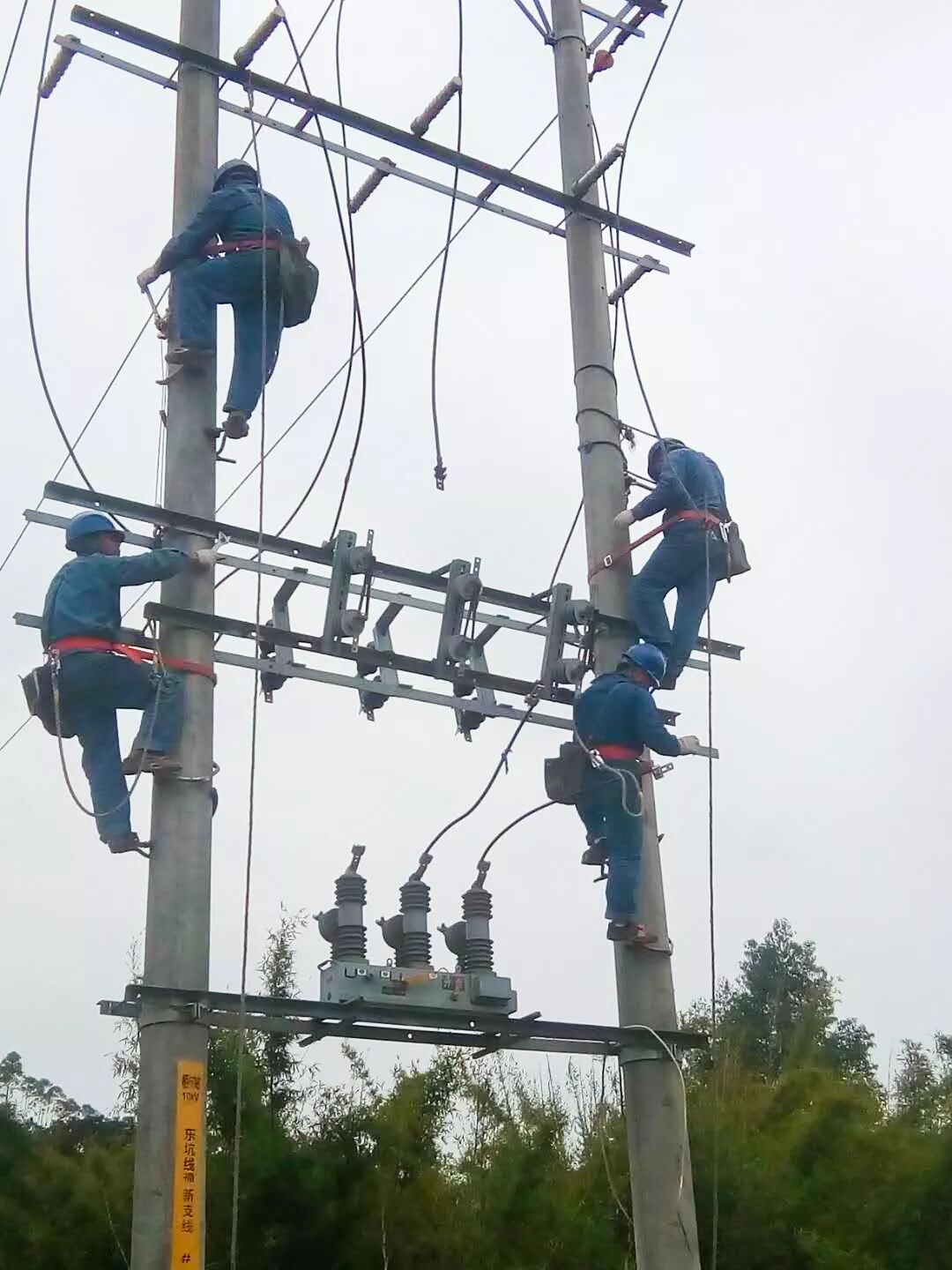

持续了三天停电作业,锦泰电力集团汕尾公司陆河项目部还将继续奋战四天,坚决打好2017年的“最后一场停电施工战役”。连续7天停电,每天的工作都争分夺秒,没有丝毫失误,不然会耽误整个施工计划。锦泰电力集团汕尾公司陆河项目部依托大量的基础数据、丰富的停电经验、高效的施工、严谨的现场管理,有信心、有智慧、有能力、有决心打赢这场盛大的停电战役。截至目前,项目部齐心协力、不惧艰辛、彻夜奋战、攻坚克难,很好的落实了各项工作计划。前半段的停电任务圆满完成,汕尾公司陆河项目部上下一心将顺利完成2017年的最后一个艰巨任务,为2017年画上一个圆满句号!!
