11月14日,锦泰电力集团东源施工项目部迎来紧张的一天,准备多日的停电施工,骆湖所10kV下欧线706致富支线中压网架完善工程(以下简称“下欧支线工程”)全面停电大修,工程当天竣工,并于17:30完成送电。
准备充分

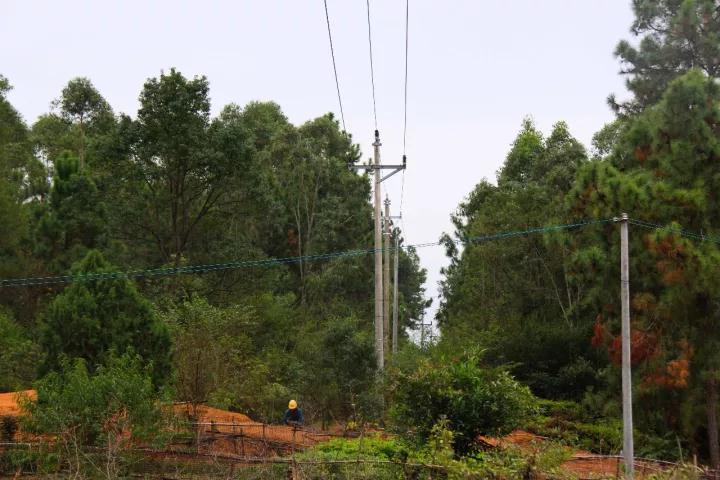

线路停电大修通常需要,谨慎勘察施工环境、核对线路规划,合理运输大型材料等前期工作。下欧支线工程近11公里线路,东源项目部沿途逐一勘察路线内的学校、村庄、公路、河流等,排除安全隐患,避免施工风险。合理运输大型材料,增加新立的水泥杆、铁塔等大型材料提前运输到指定位置。线路内需砍伐的树木,也一一做好标记。

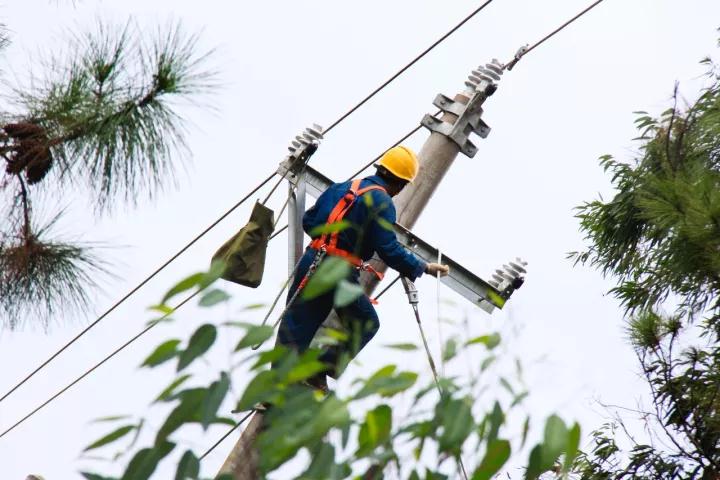

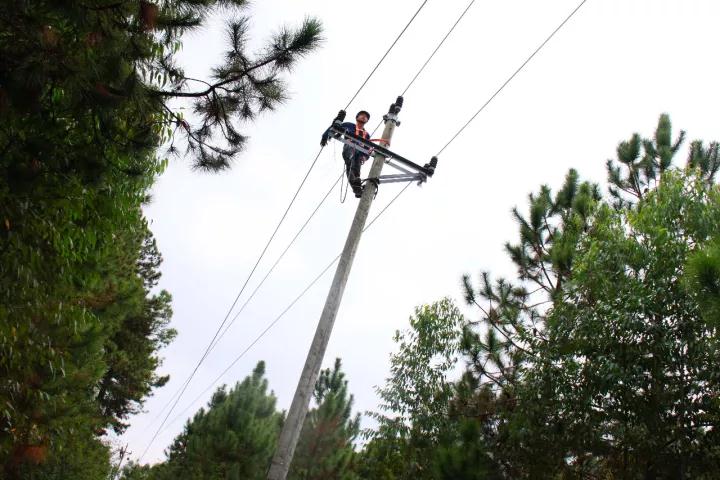

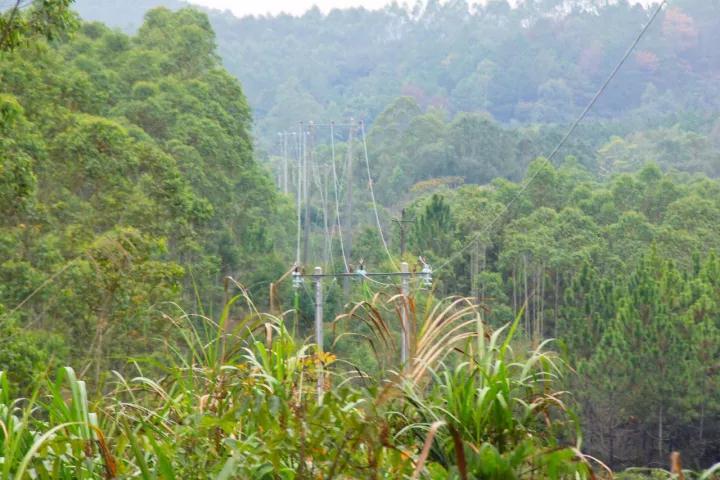

树林中的高压线路
工程量
下欧支线工程量: 1、新建单回JL/G1A-120/30mm²钢芯铝绞线路径长10178米,单线总长32060米;新建单回JL/G1A-70/10mm²钢芯铝绞线路径长543米,单线总长1710米。2、新建各类水泥杆113基,新组立铁塔6基。3、拆除范围:拆除JL/G1A-35mm²线路径长10744米;拆除8米电杆11根,8米四方电杆15根,9米电杆40根,10米杆33根。
安全、高效
以人为本,安全第一。针对安全工作,东源项目部全面落实安全防范,严格要求各项工作指引,规范合理使用施工器材。线路停电工作操作票,截止时间17:30,16:00线路工程已基本完工,竣工安全排查、工器具及材料收拢、环境清洁恢复等工作,也在17:00一一完成,更是17:15提前结束停电操作。

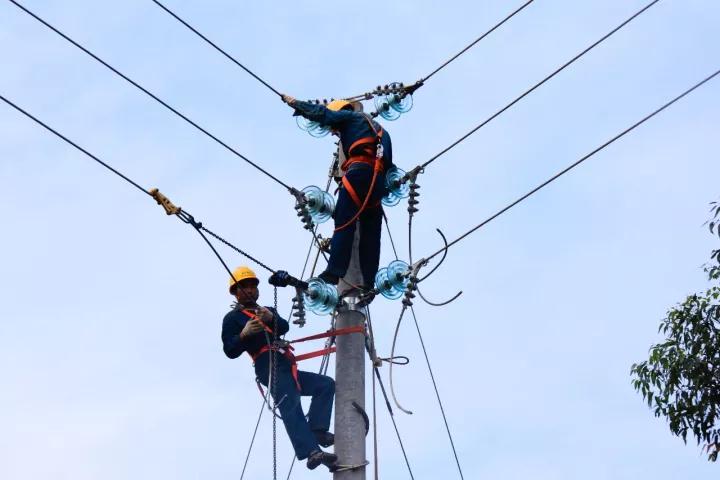

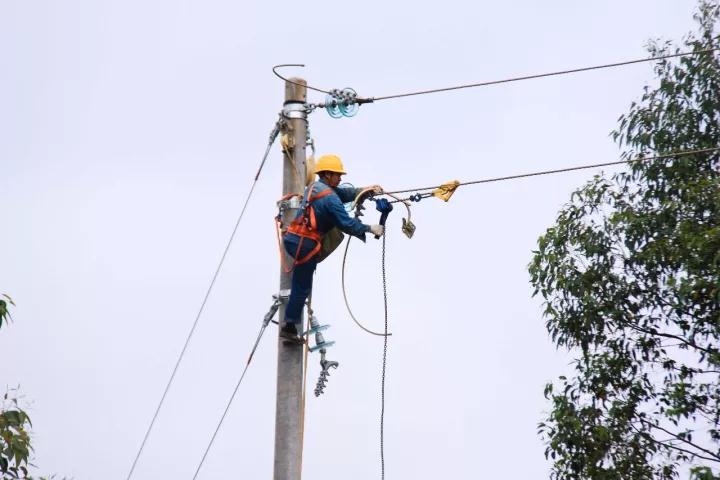

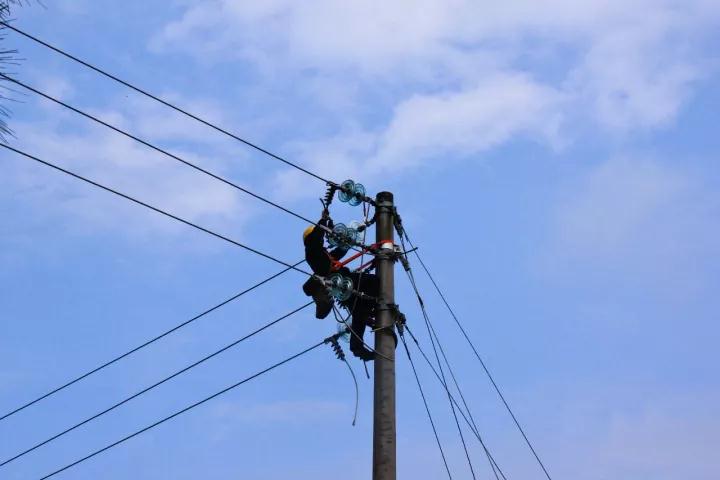

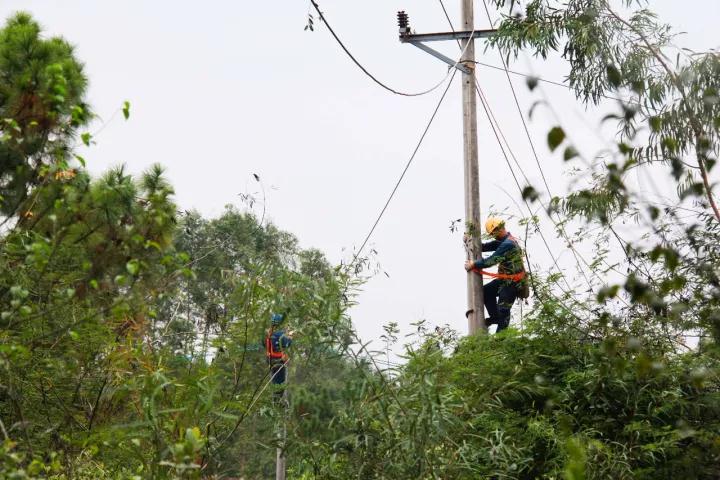

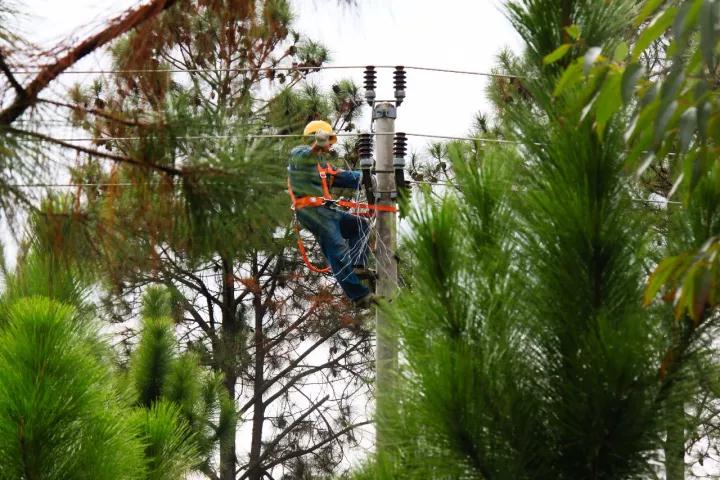

线路竣工
针对停电施工,东源项目部立足大量基础数据,紧密配合骆湖供电所,工程建设要求明确,施工方案合理,严控质量进度,很好的完成了各项工作。行百里者半九十,工程停电作业只是一天,前期工作其实远超百小时,一停一送之间,包含很多智慧和汗水。

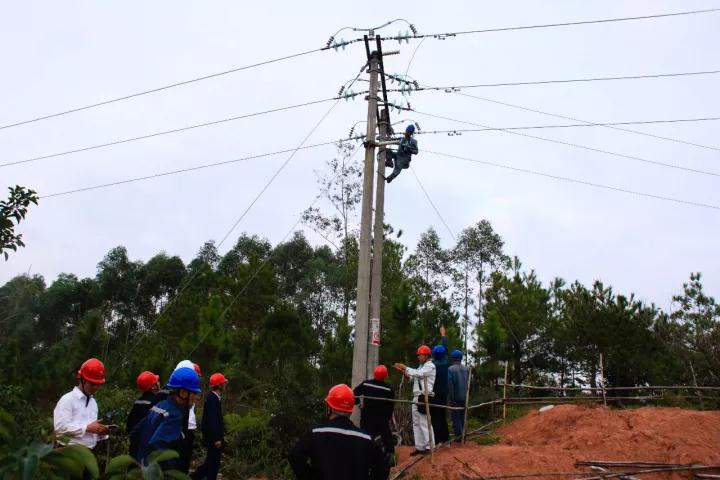

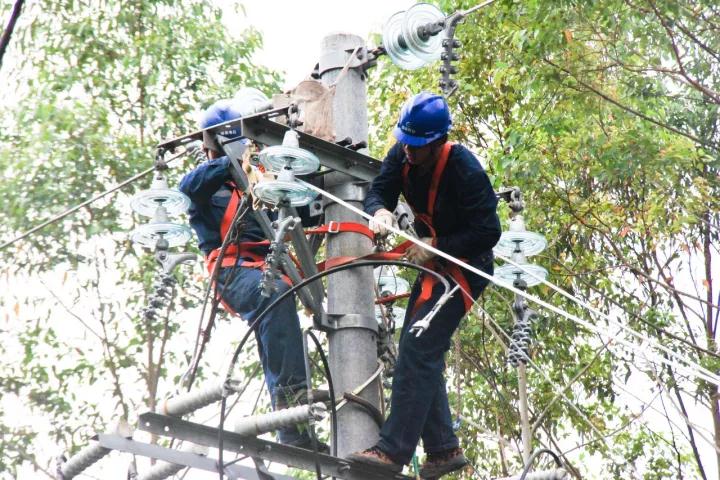

供电局检查组现场指导工作

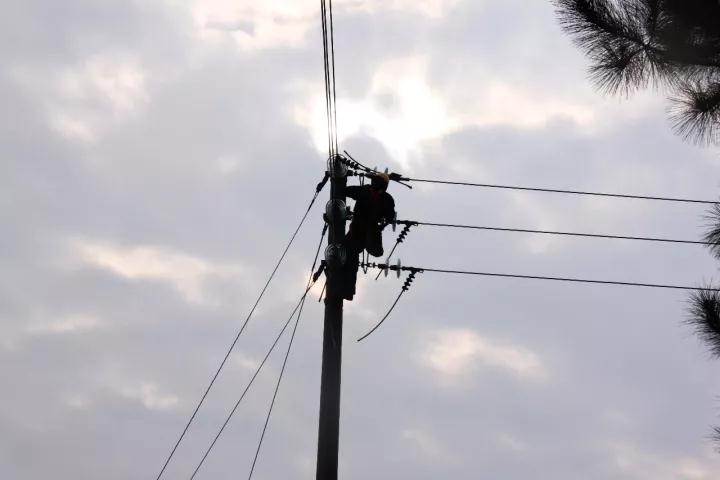

线路工程全面完成
